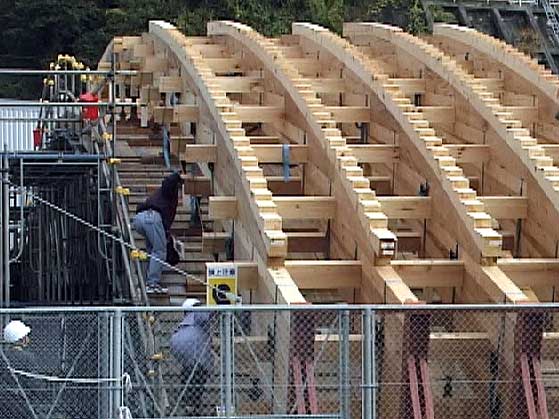

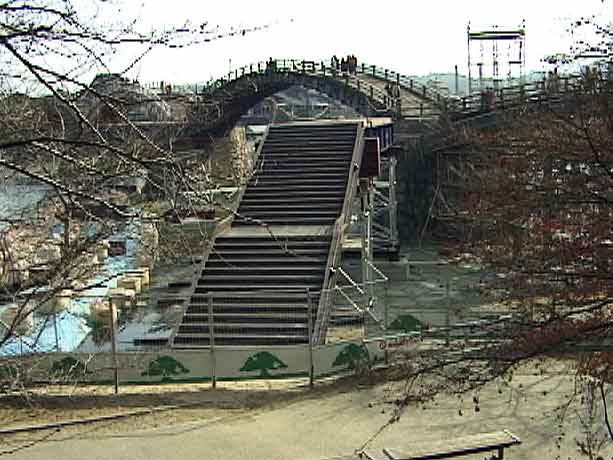

平成14年度 錦帯橋架橋工事(第二期工事)

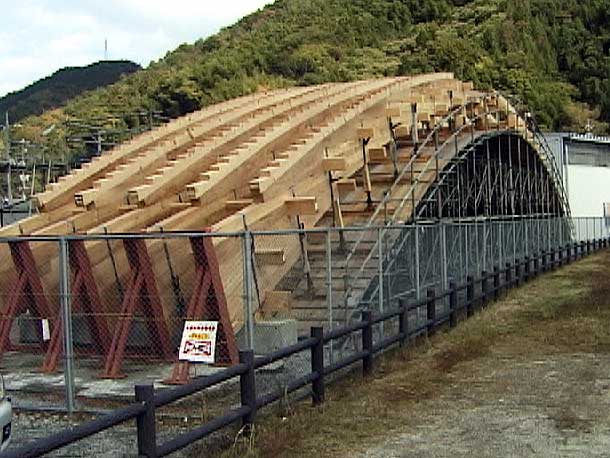

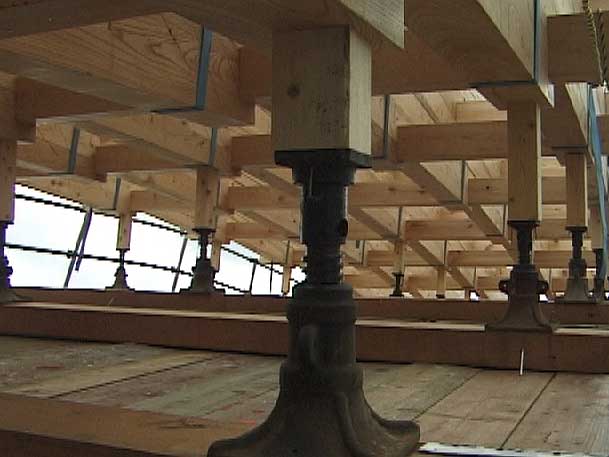

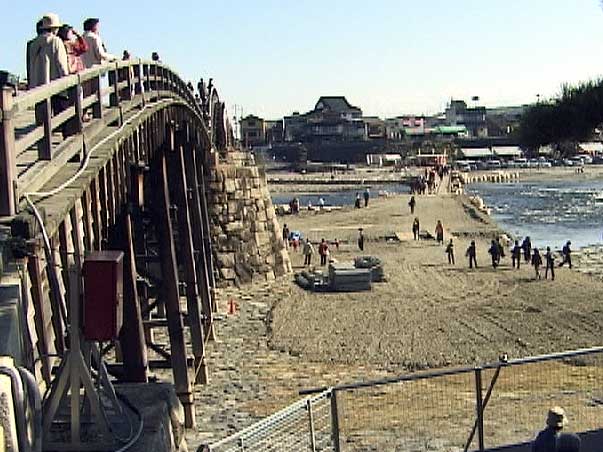

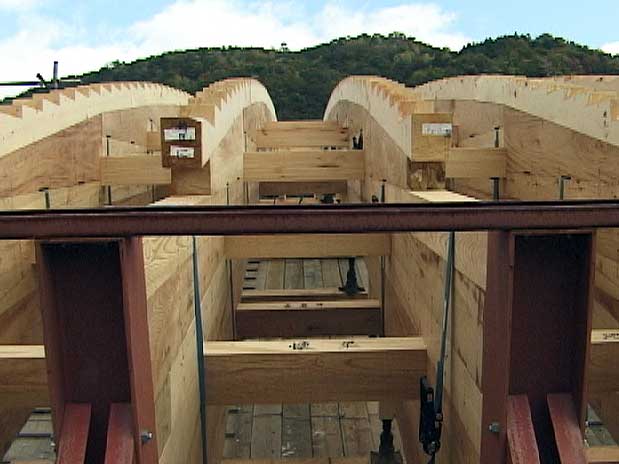

平成14年11月9日(陸組見学会)

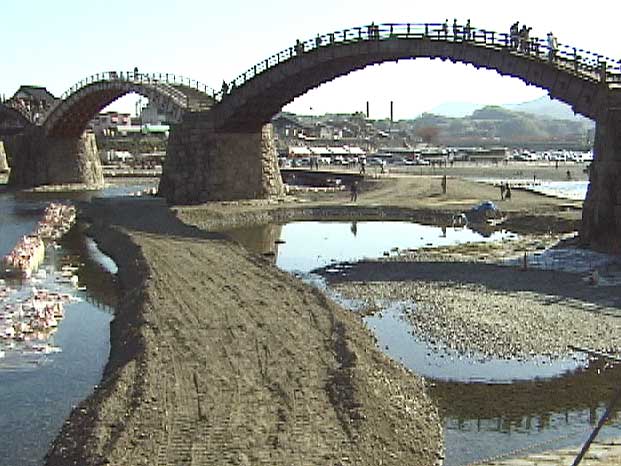

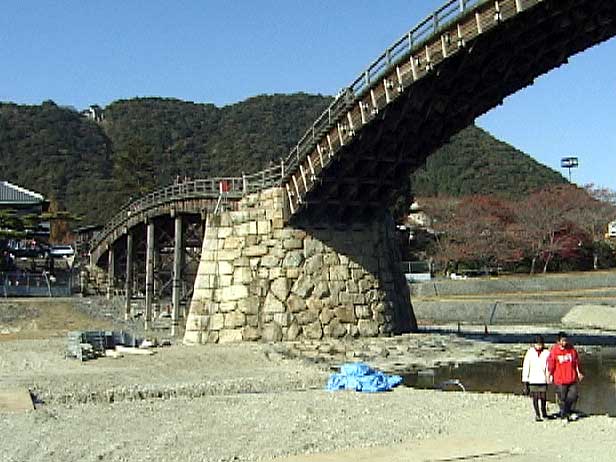

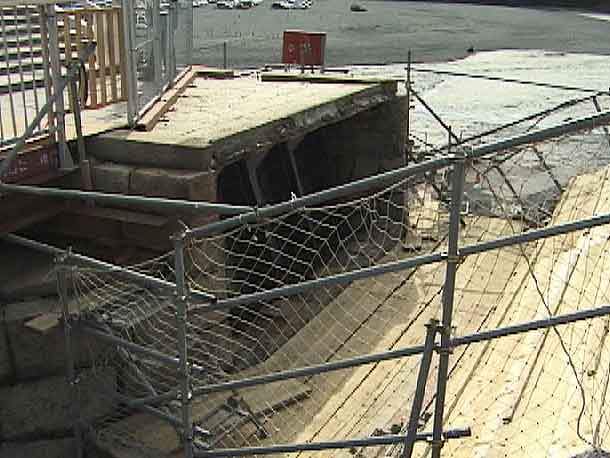

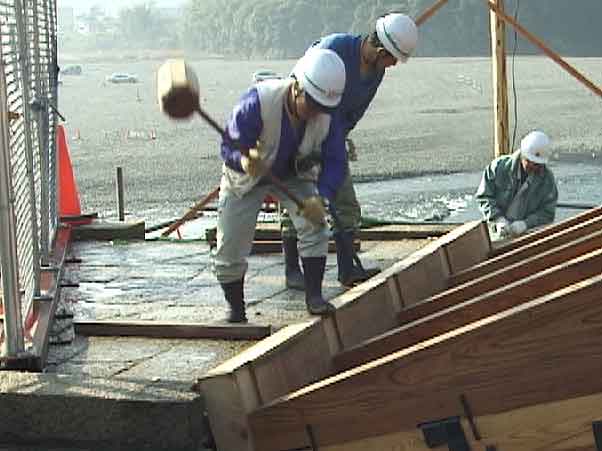

平成14年11月17日(水締め切り工事、作業ヤード設置工事、迂回路基礎工事等)

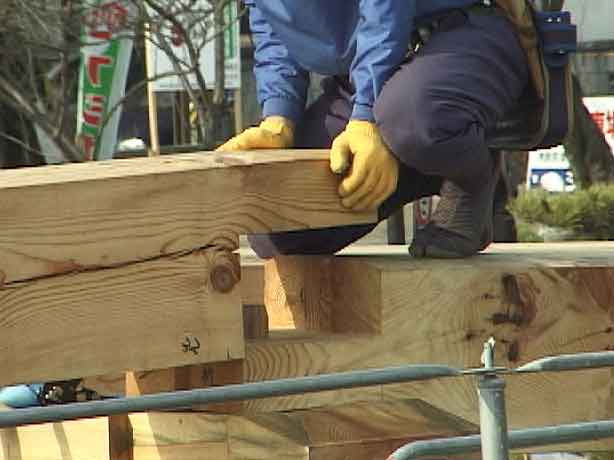

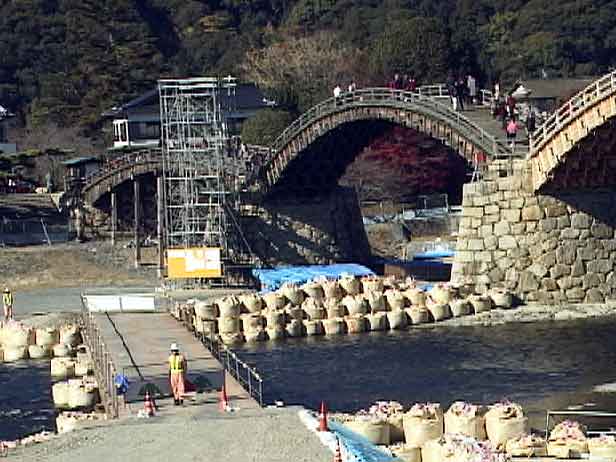

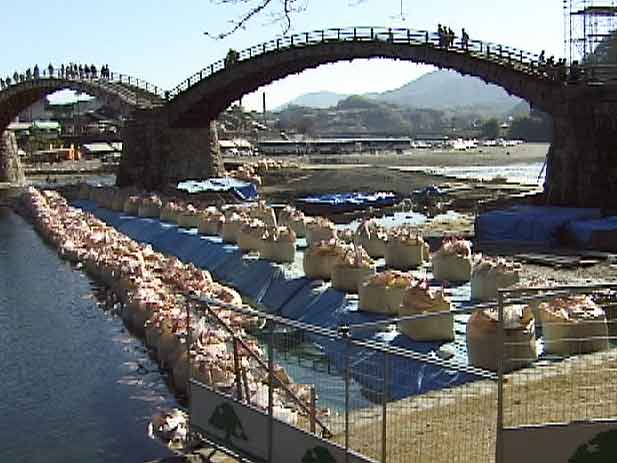

平成14年11月23日(水締め切り工事、作業ヤード設置工事、迂回路基礎工事等)

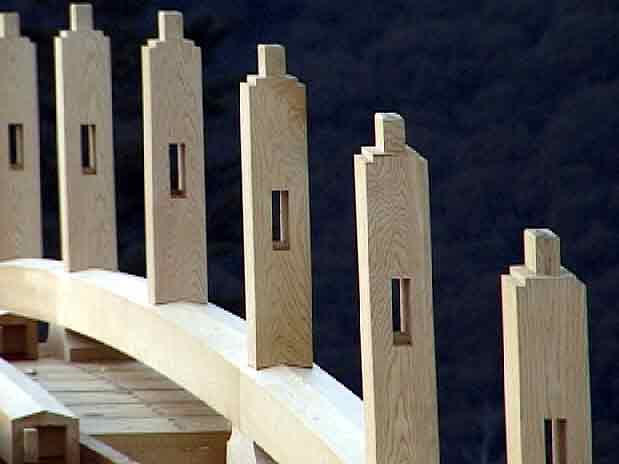

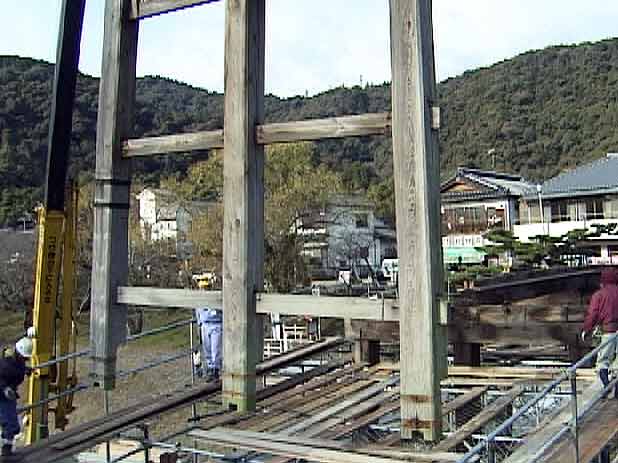

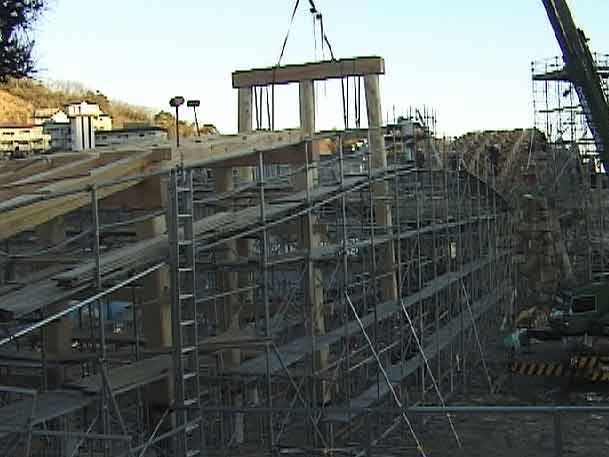

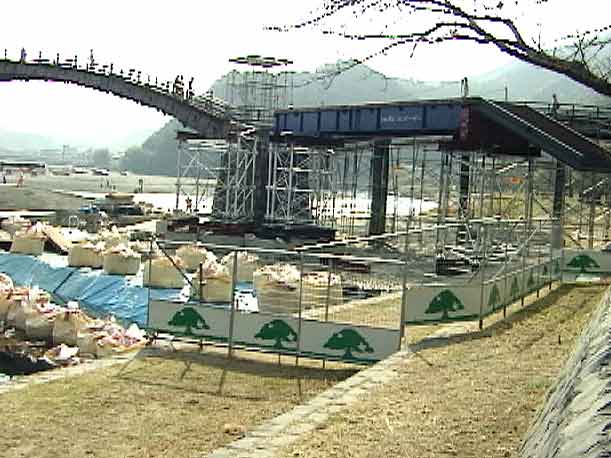

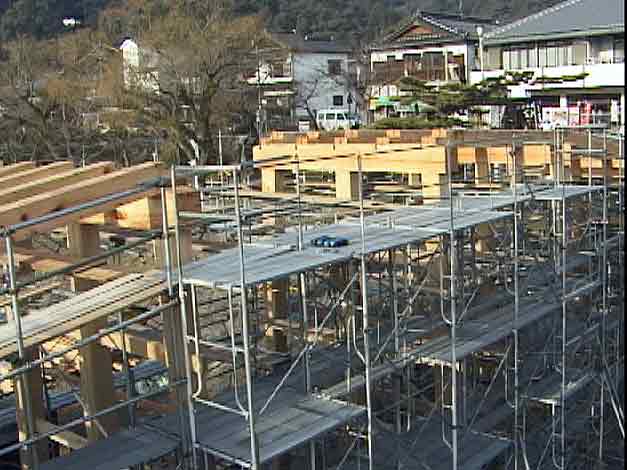

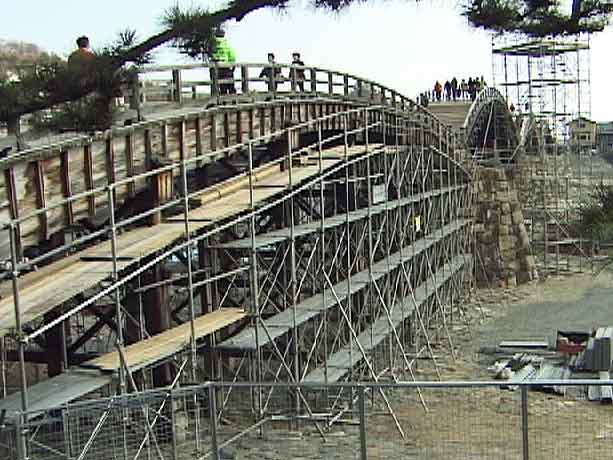

平成14年12月1日(支保工設置工事、迂回路設置工事)

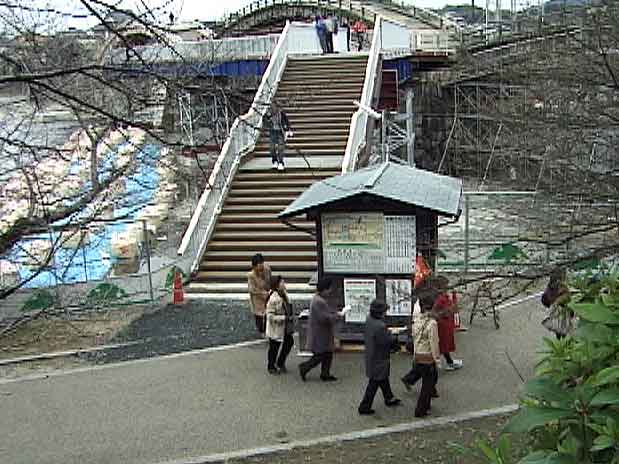

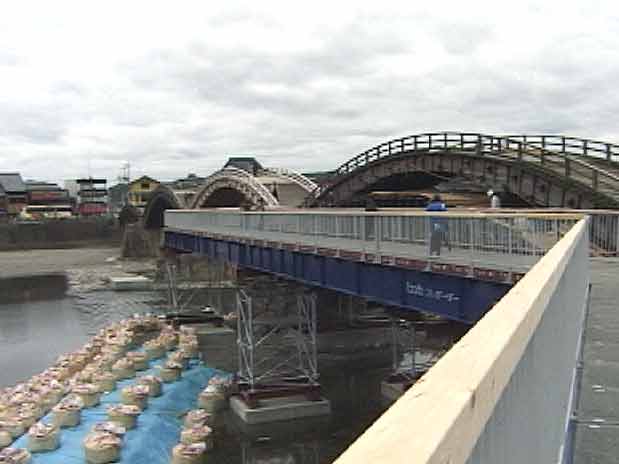

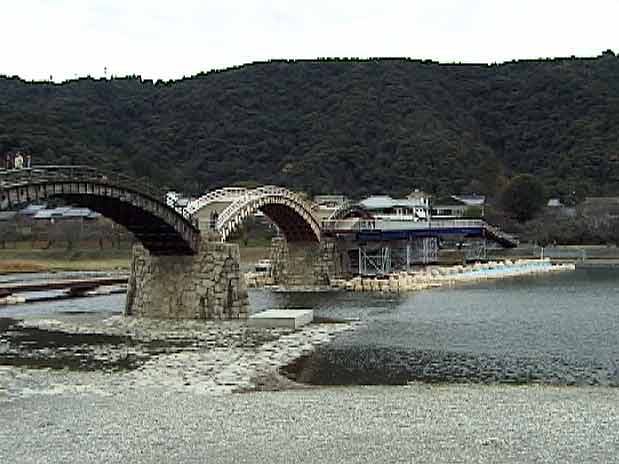

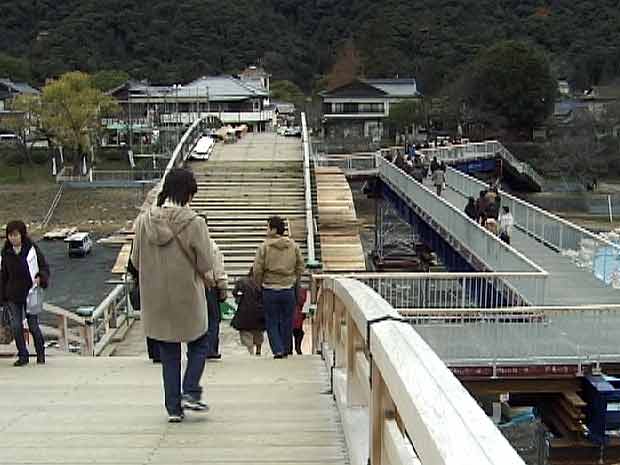

平成14年12月8日(迂回路通行)

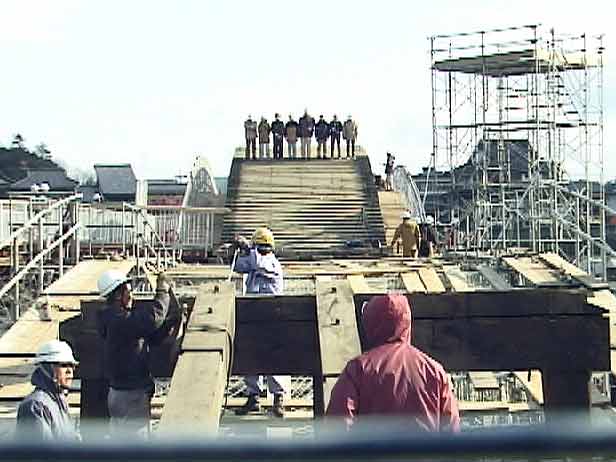

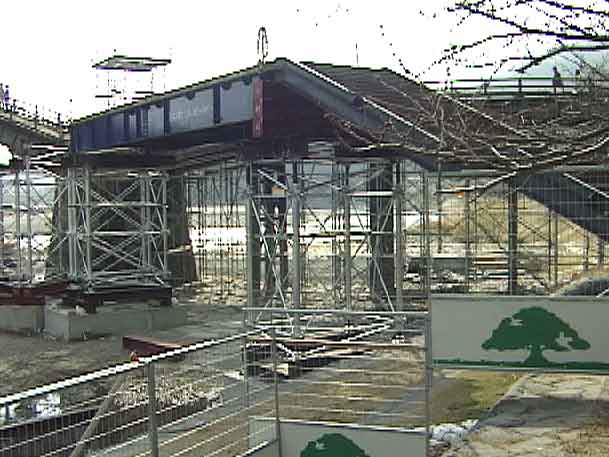

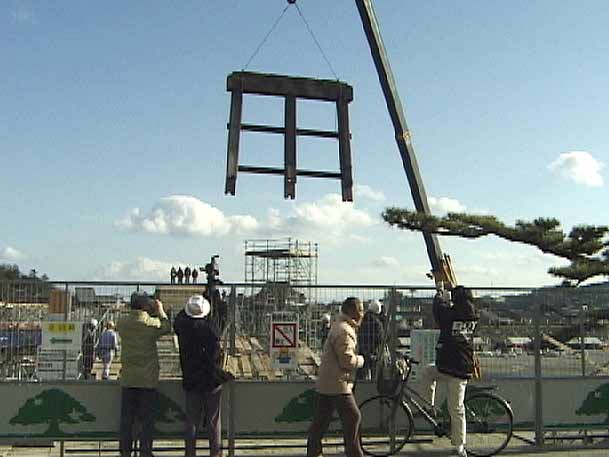

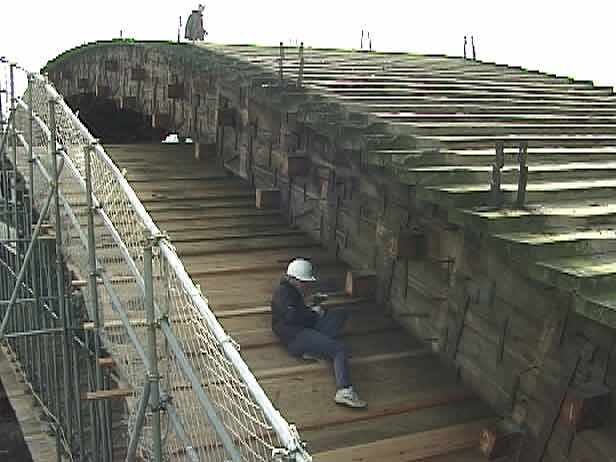

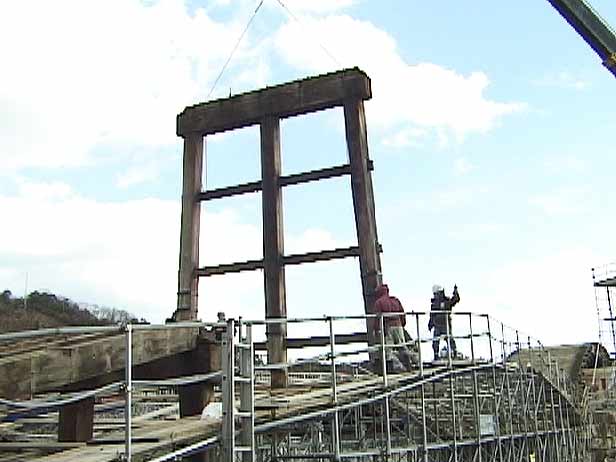

平成14年12月12日(第5橋解体工事、第4橋強度試験)

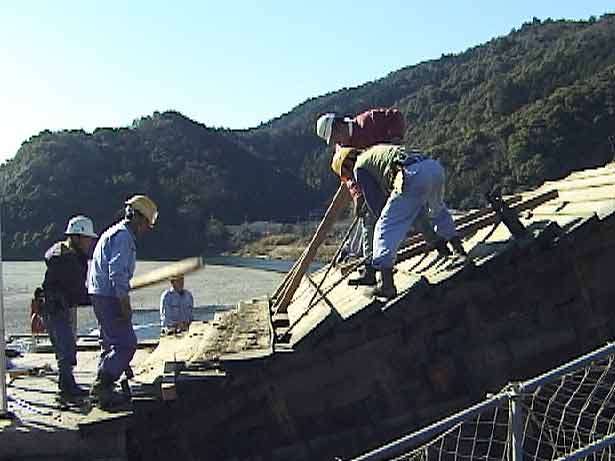

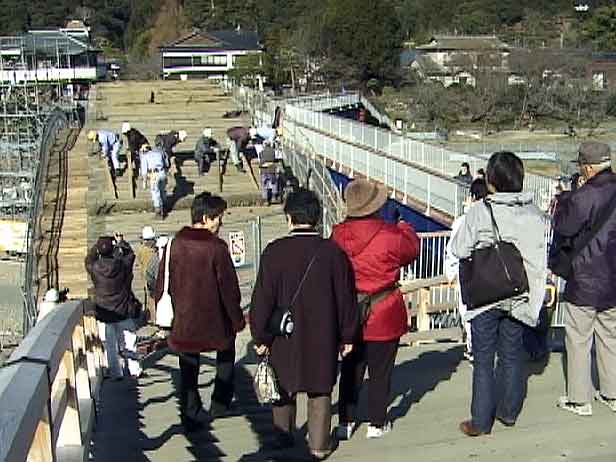

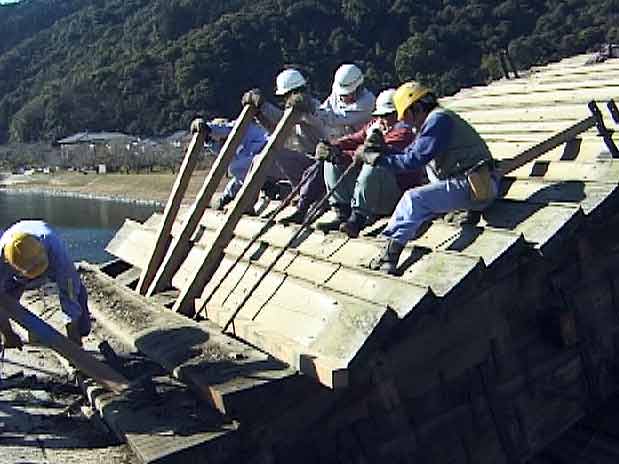

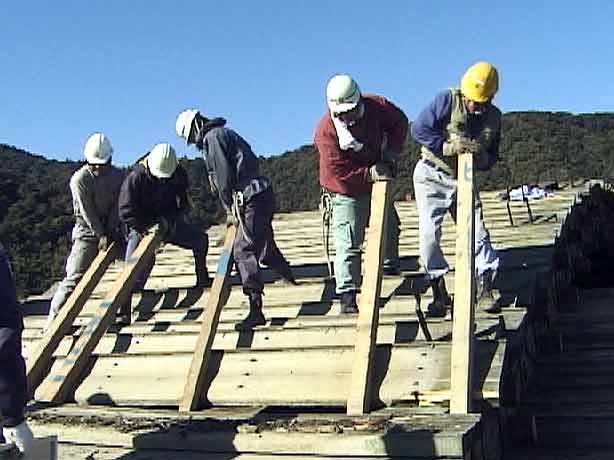

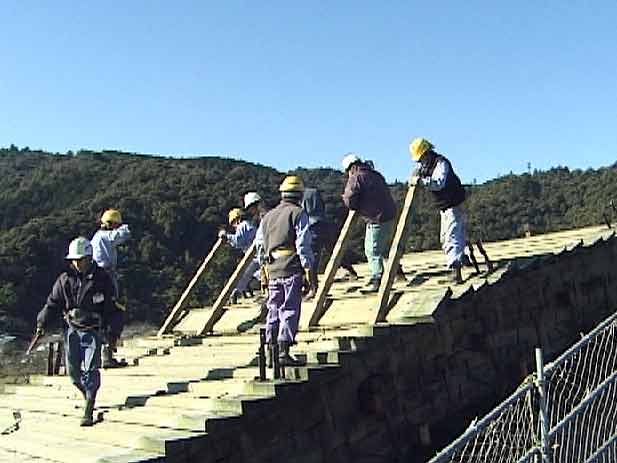

平成14年12月14日(第4橋解体工事)

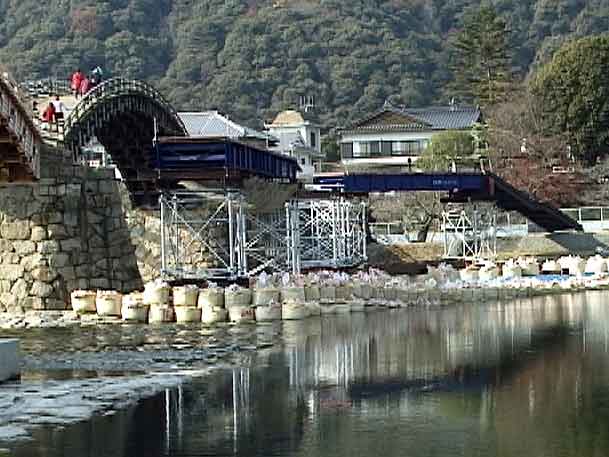

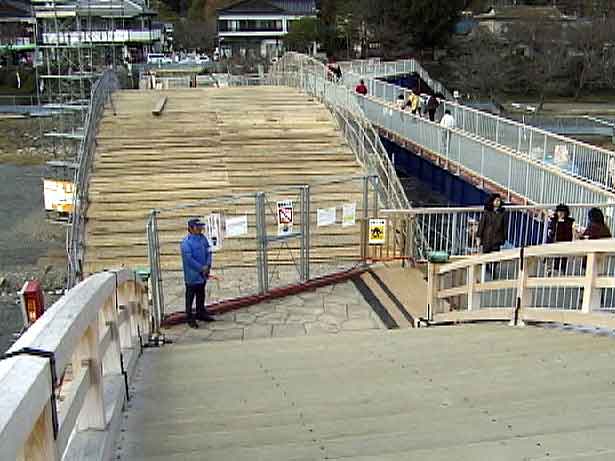

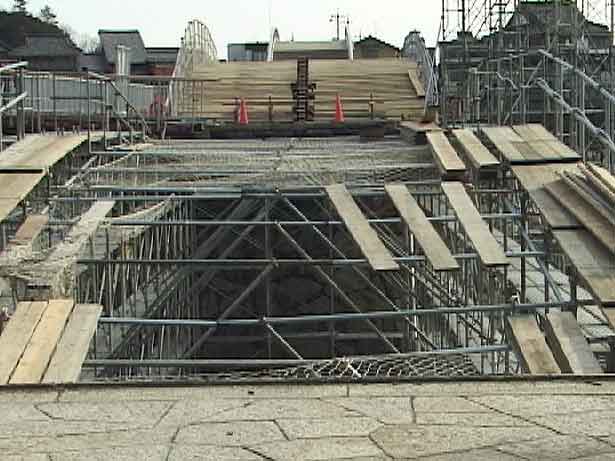

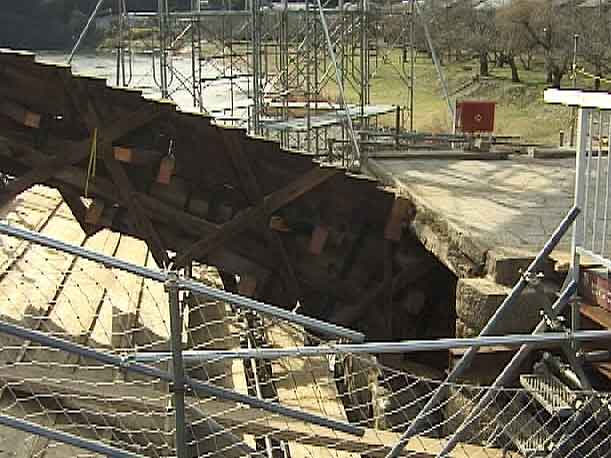

平成14年12月22日(1部分を残して解体終了)
残された一部分
解体工事に引き続いて架橋工事が始まりました

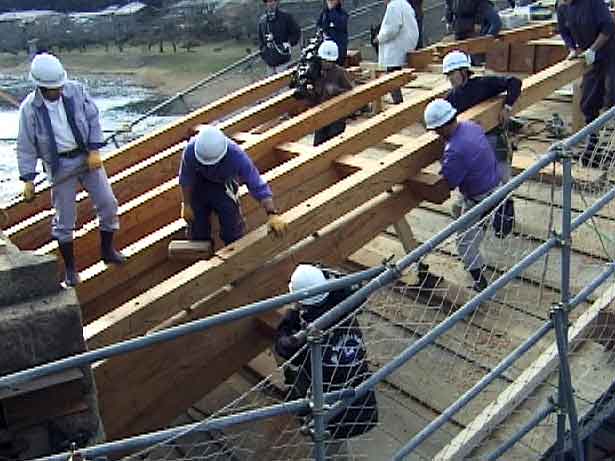

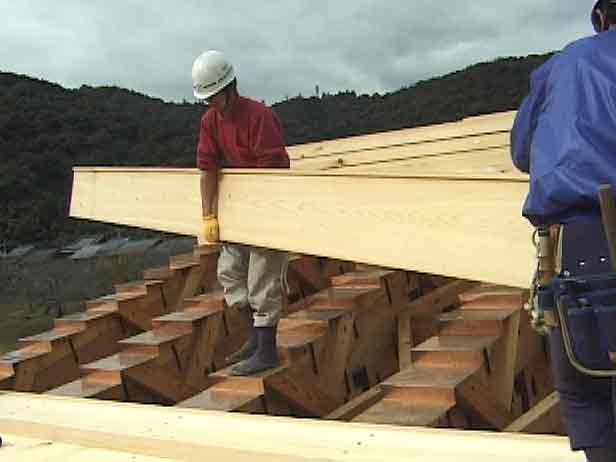

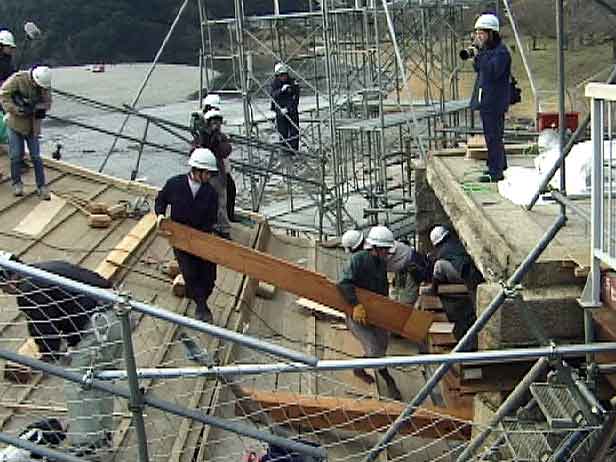

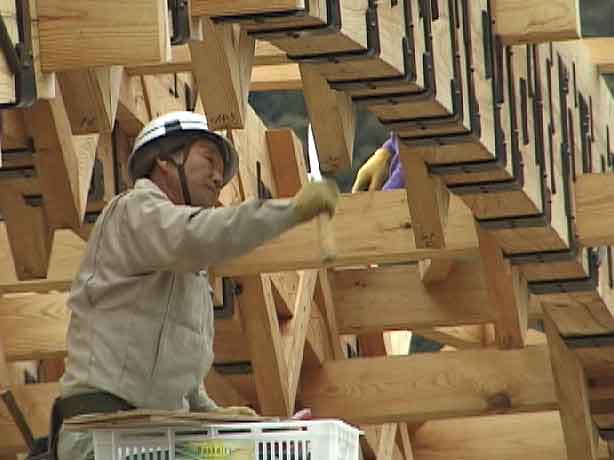

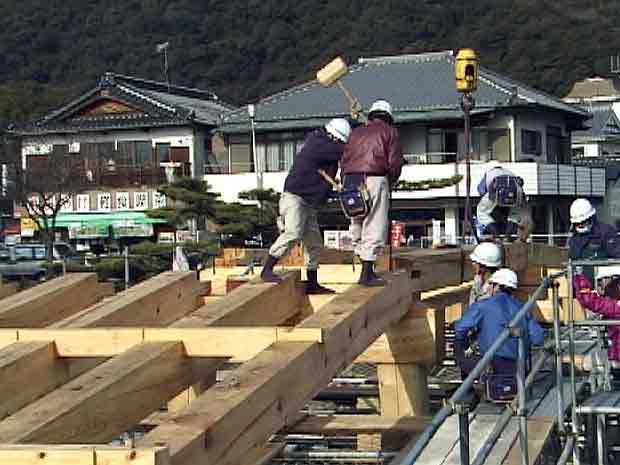

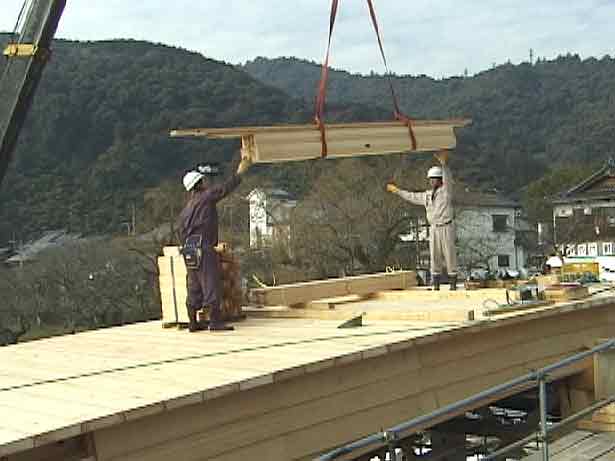

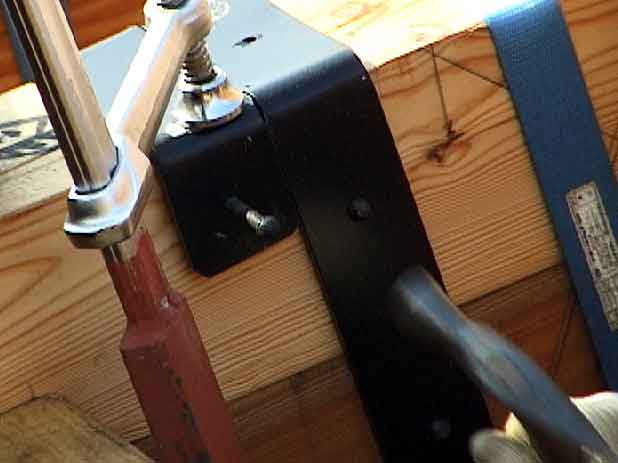

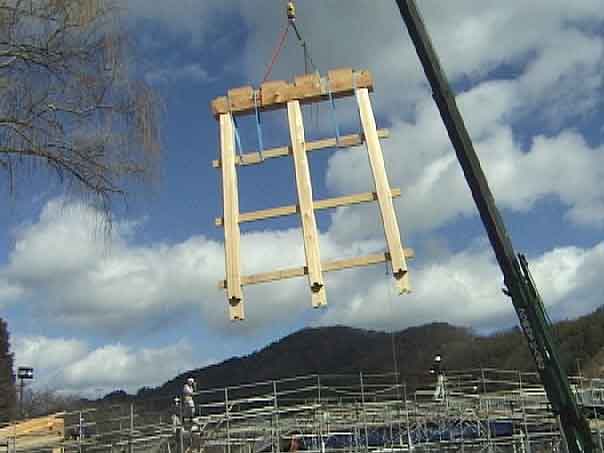

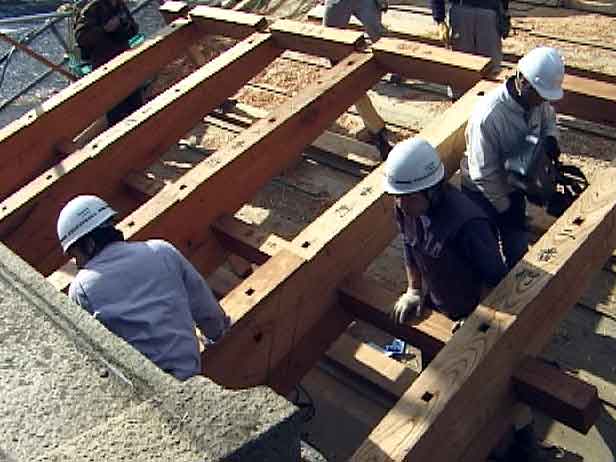

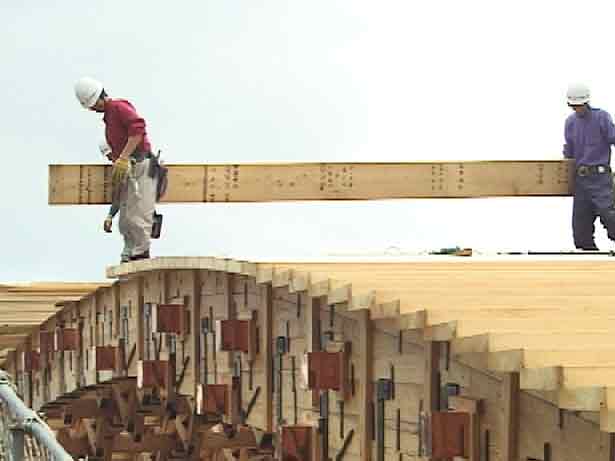

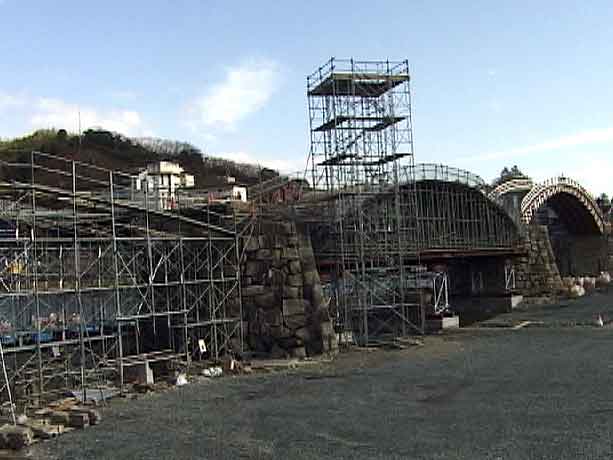

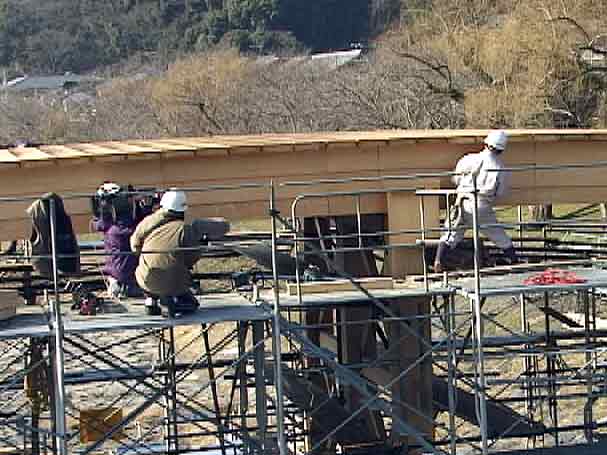

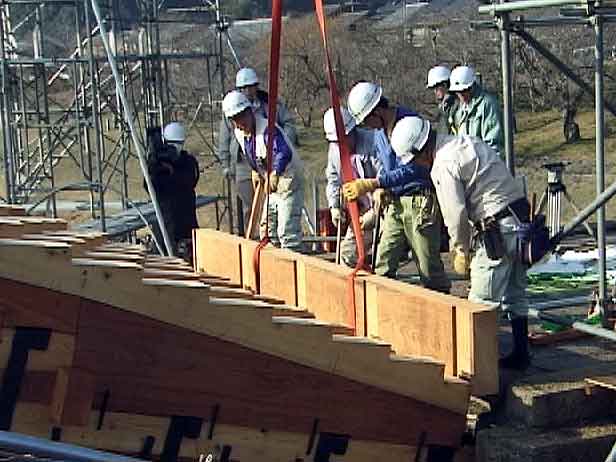

平成15年1月8日(第4橋:「敷梁」の据え付け、「一番桁」、「二番桁」、「三番桁」の組立て作業)

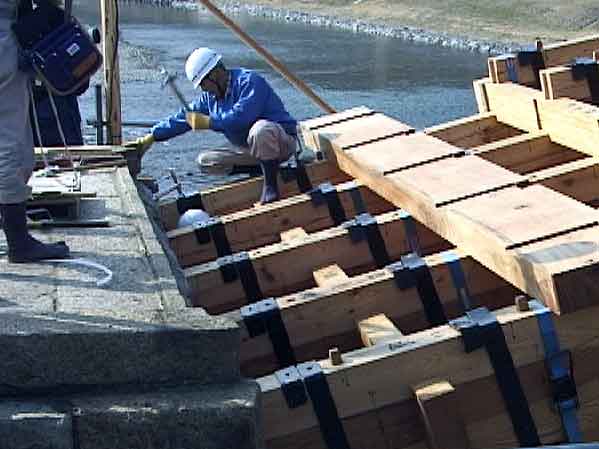

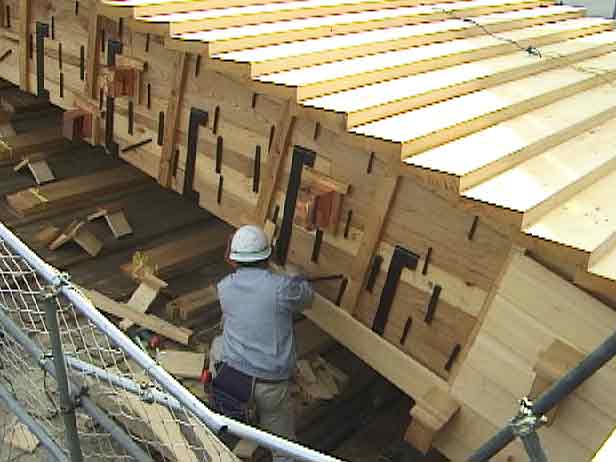

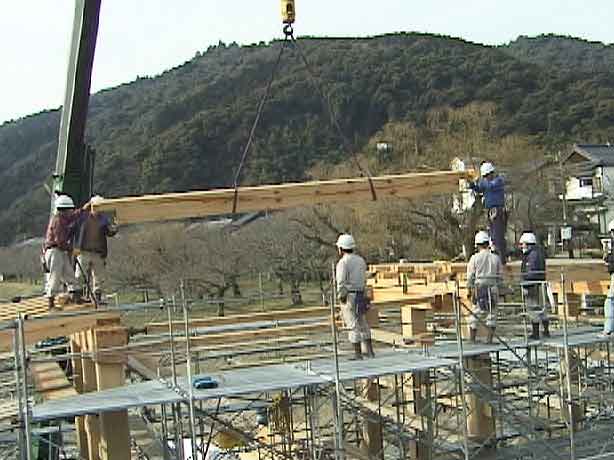

敷梁の据え付け

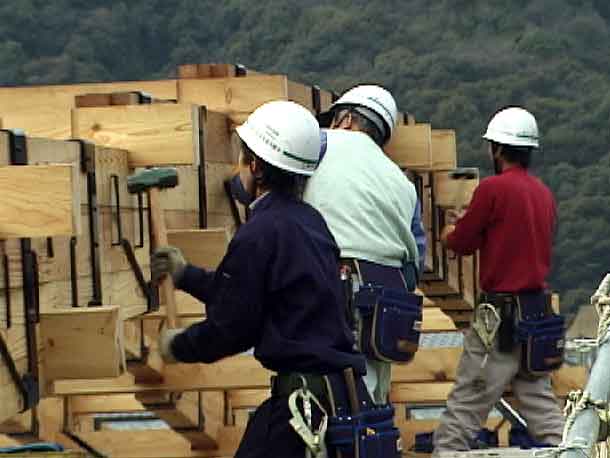

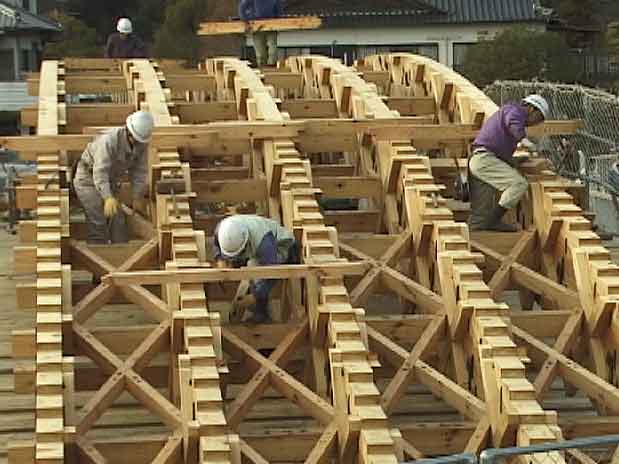

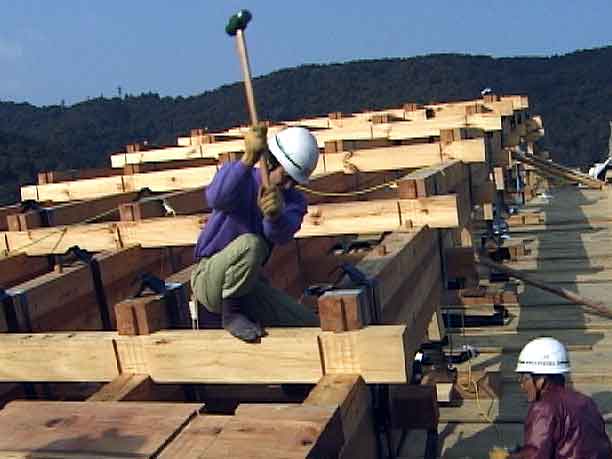

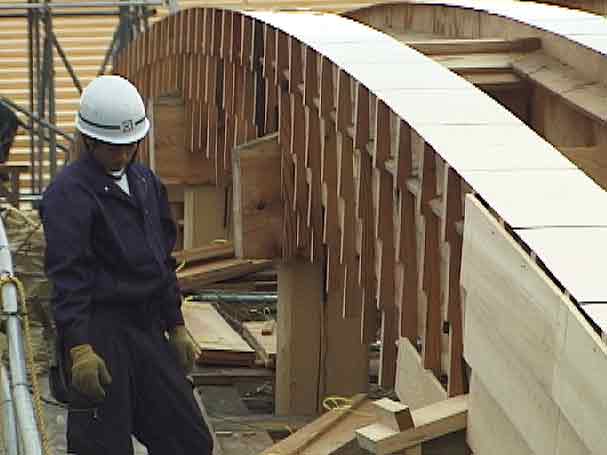

一番桁の組立て

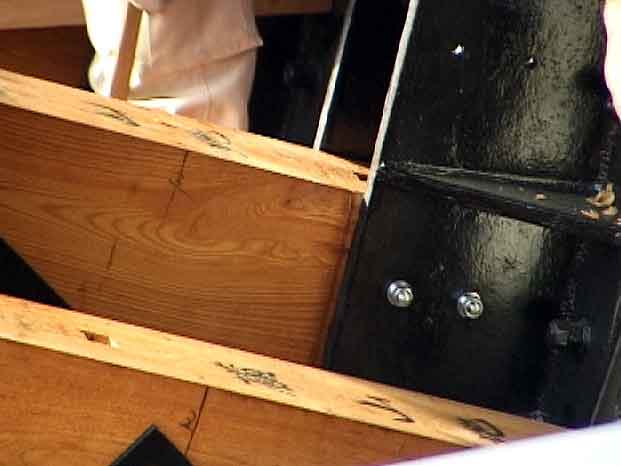

一番桁の固定

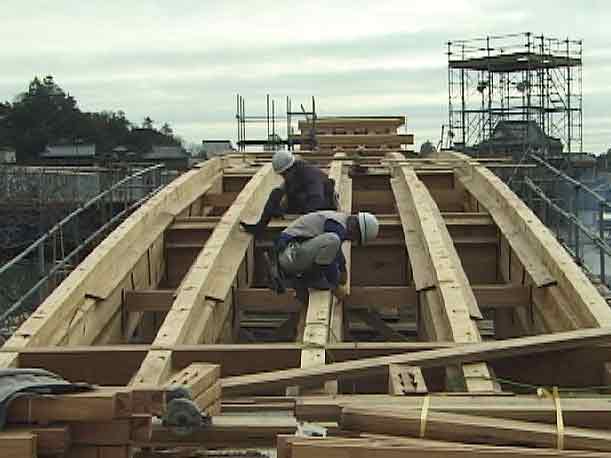

二番桁の組立て終了
三番桁の組立て

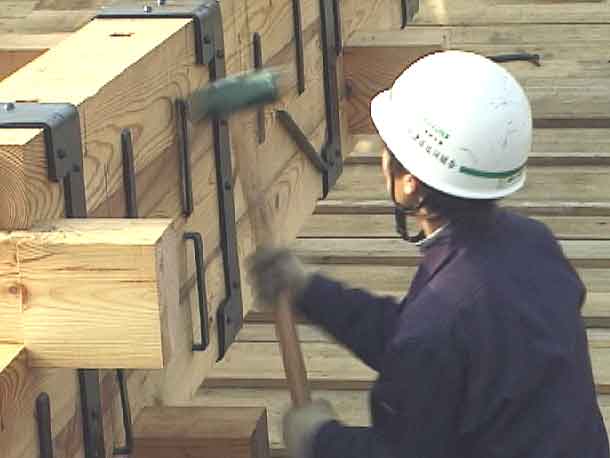

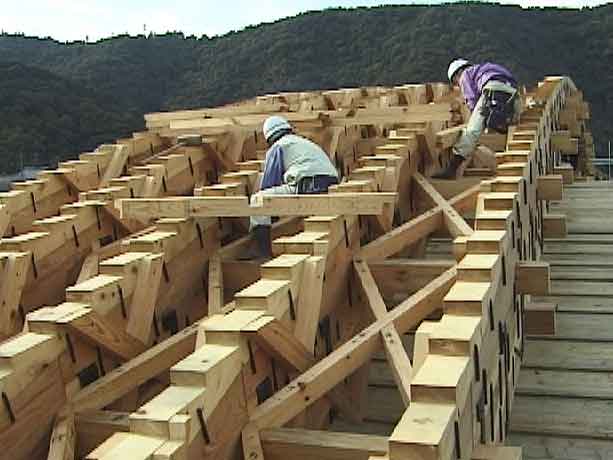

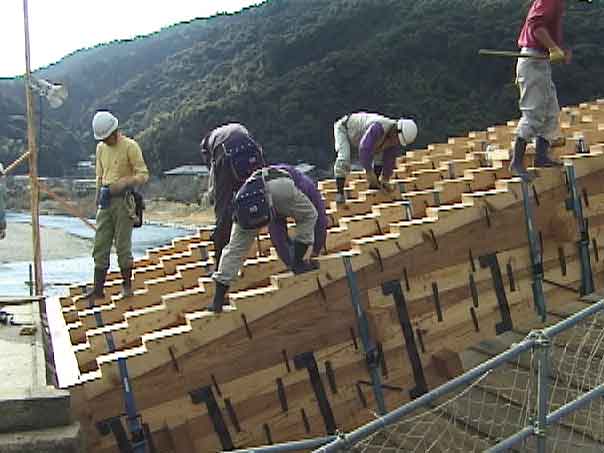

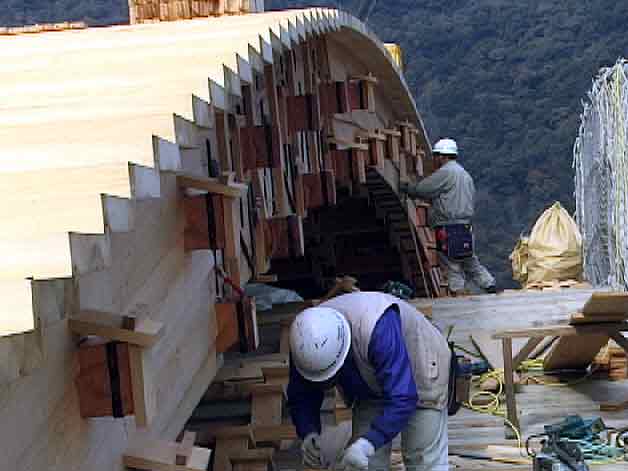

平成15年1月11日(第4橋:「巻き金」の取り付け作業)

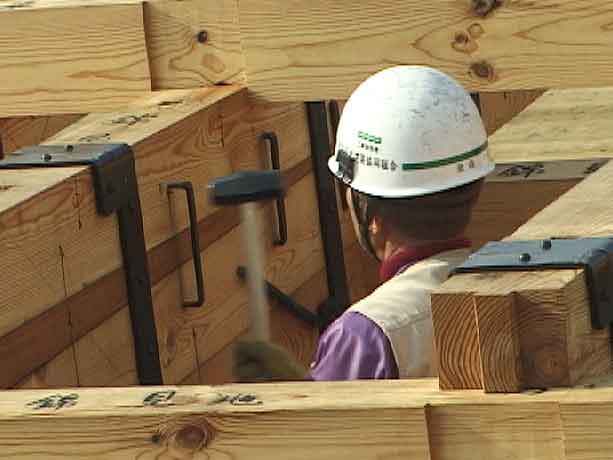

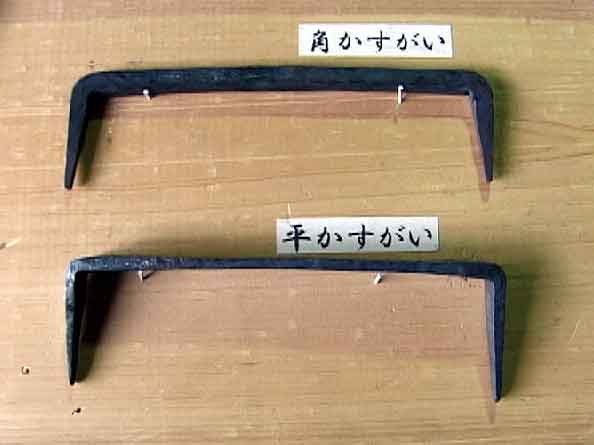

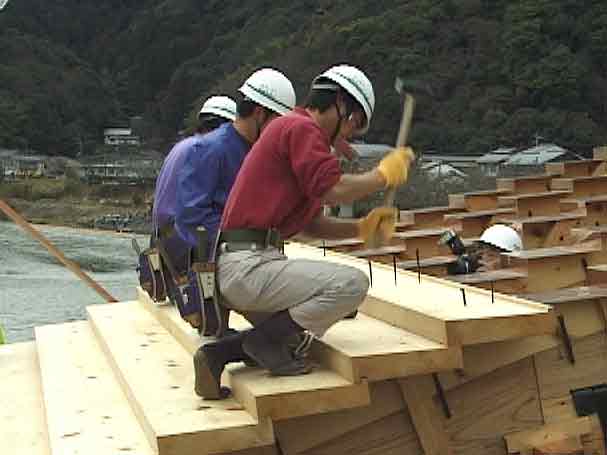

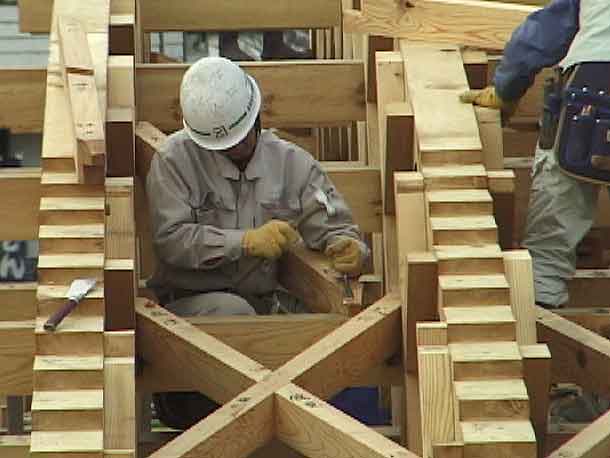

平成15年1月13日(第4橋:「かすがい」の取り付け作業)

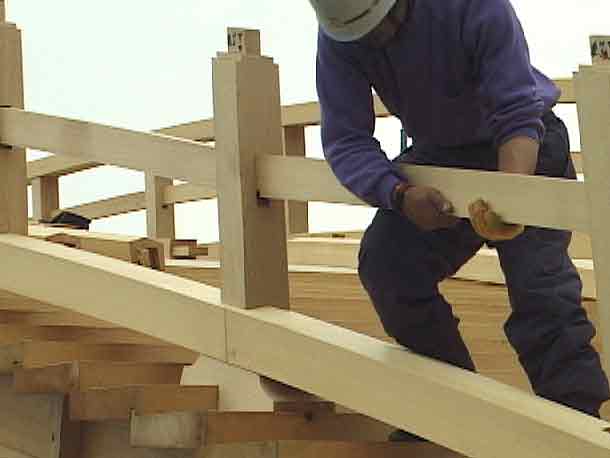

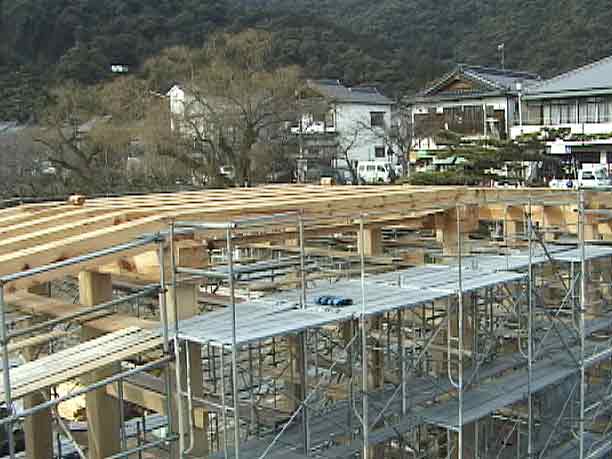

平成15年1月18日(第4橋:「大梁」、「平均木」の取り付け作業)

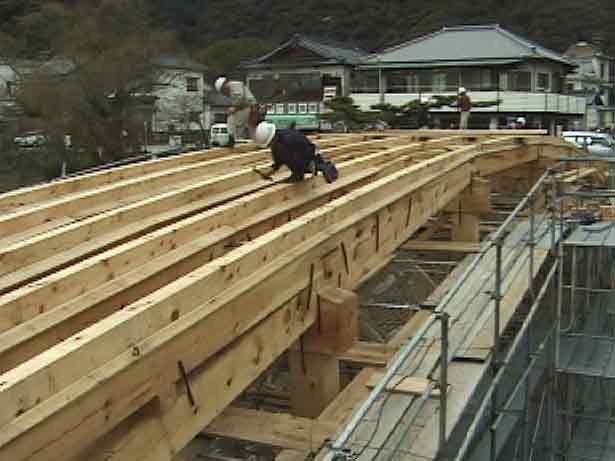

横山側大梁の取り付け
錦見側大梁の取り付け
平均木をかすがいで固定
平均木をかすがいで固定

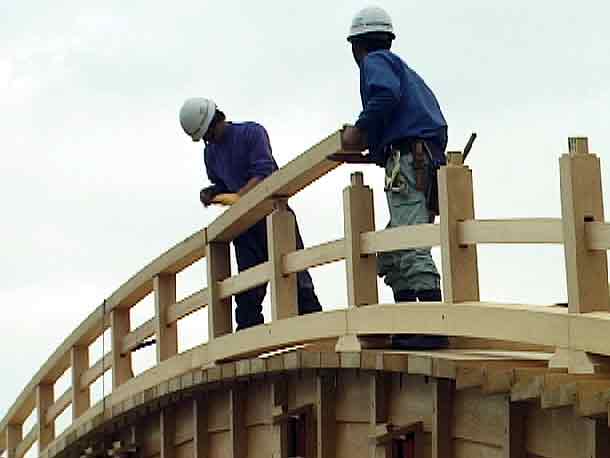

出来具合の確認

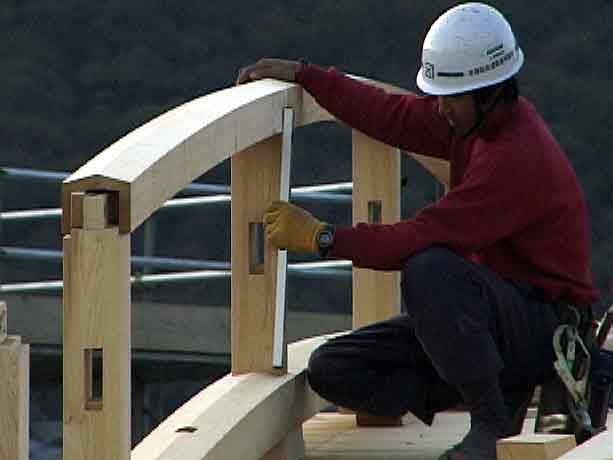

平成15年1月25日(第4橋:「鞍木」、「振止」の取り付け作業)
振止

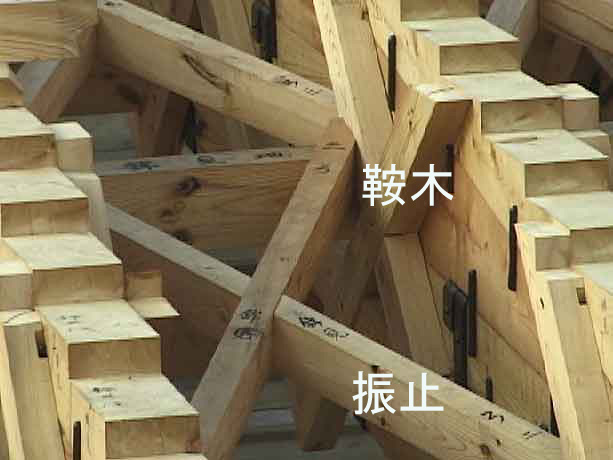

鞍木

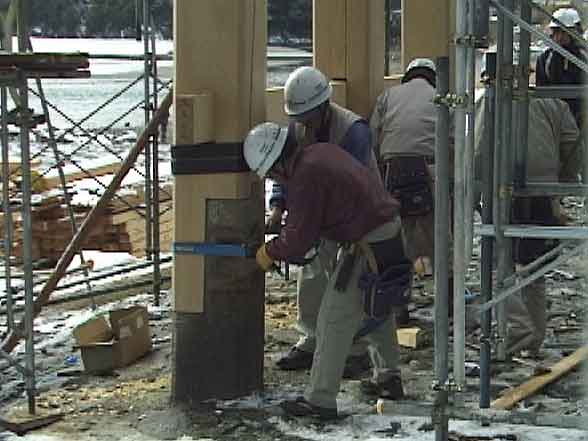

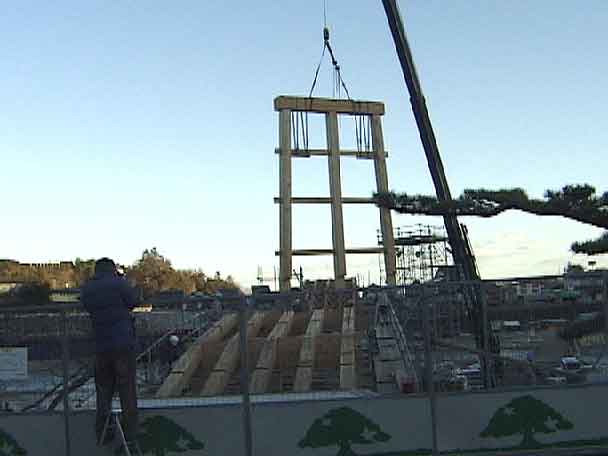

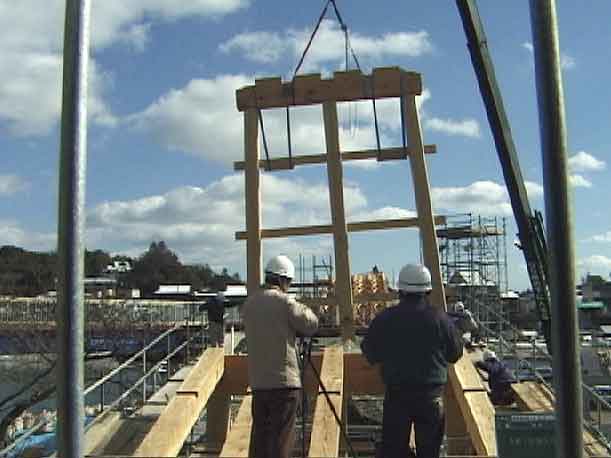

平成15年1月30日(第5橋:「橋脚」の取り付け作業)
平成15年2月1日(第5橋:横山側と錦見側の連結作業)
平成15年2月2日(錦帯橋架け替え記念書き込み/岩国市大字関戸)

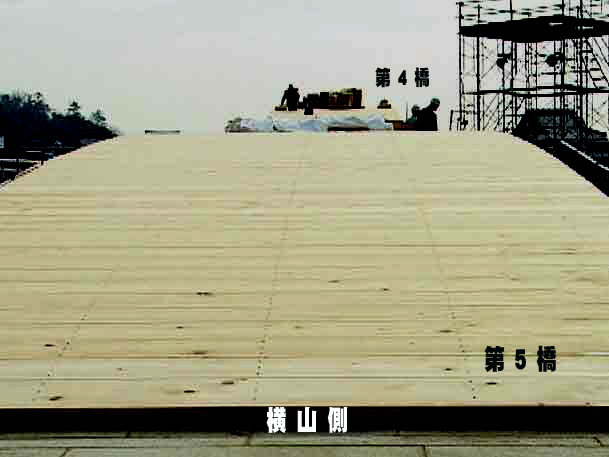

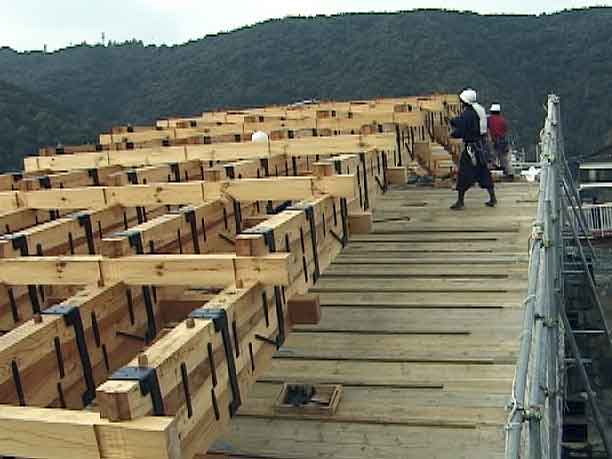

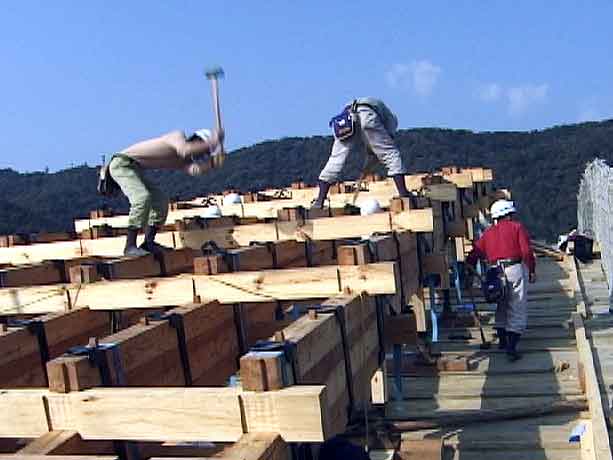

平成15年2月9日(第4橋:「橋段板」張り作業開始、第5橋:「雨覆板」・「水切板」取り付け作業)

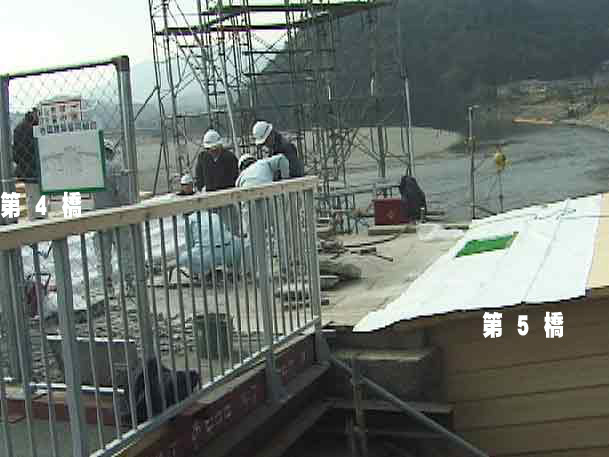

第4橋
第4橋
第4橋
第5橋
第5橋

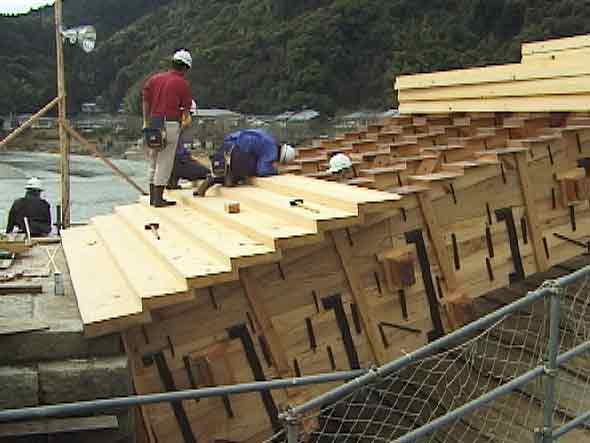

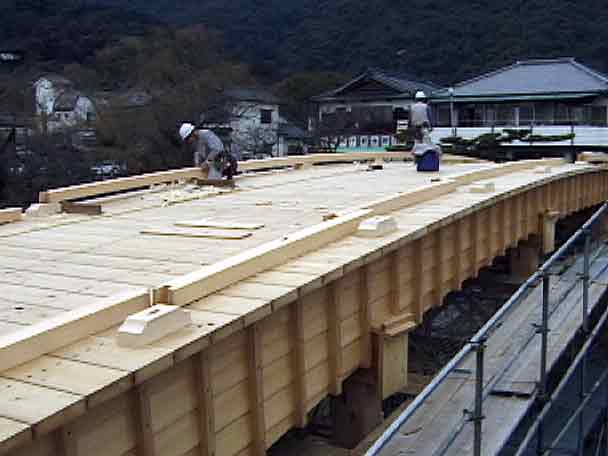

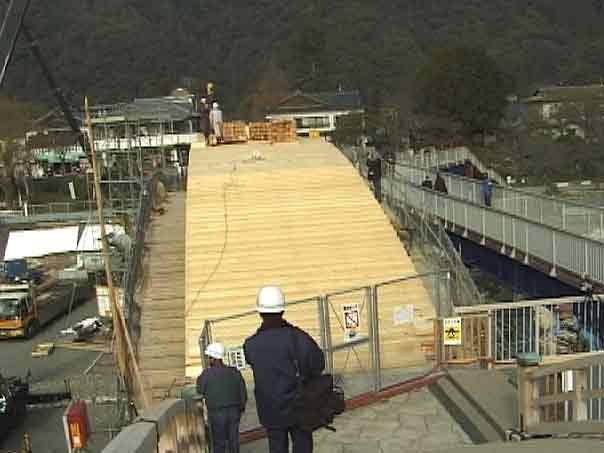

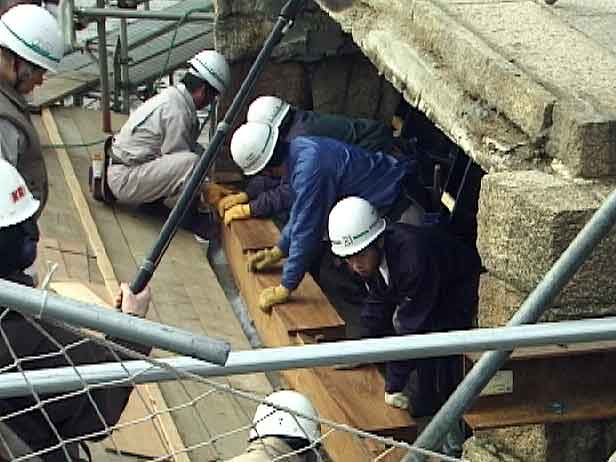

平成15年2月11日(第4橋:「橋板」・「蔀板」張り作業、第5橋:「蔀板」張り作業)
第4橋
第4橋
第4橋(記念書き込み橋板取り付け)
第4橋
第5橋

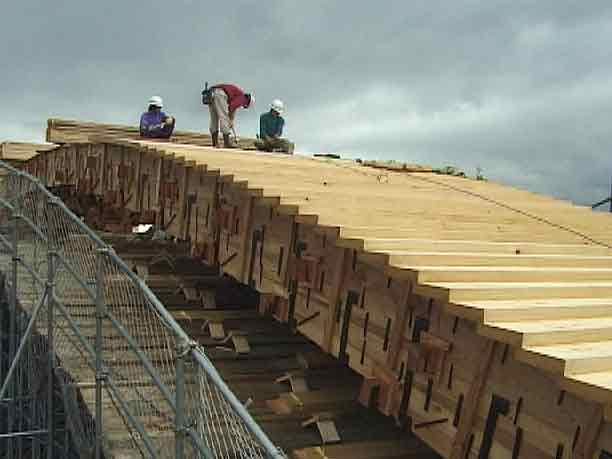

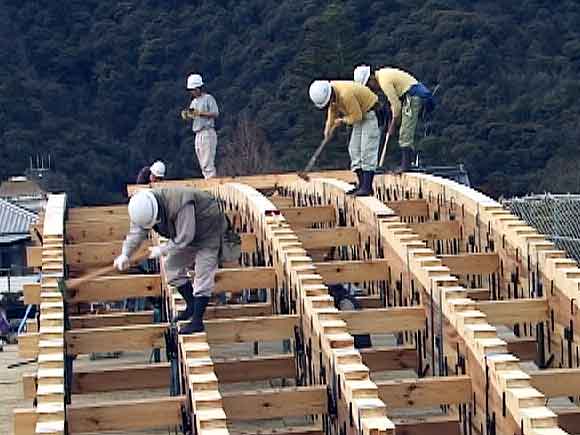

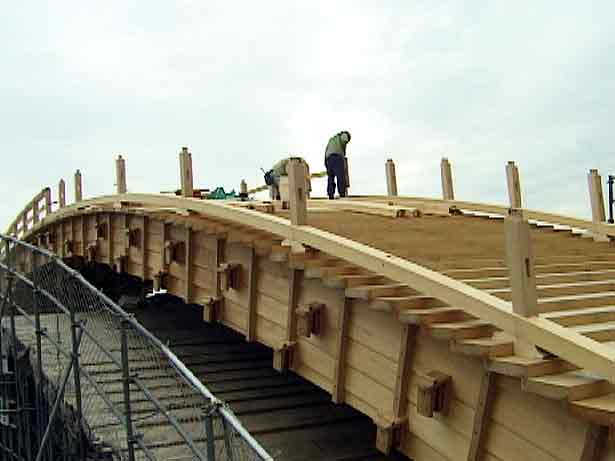

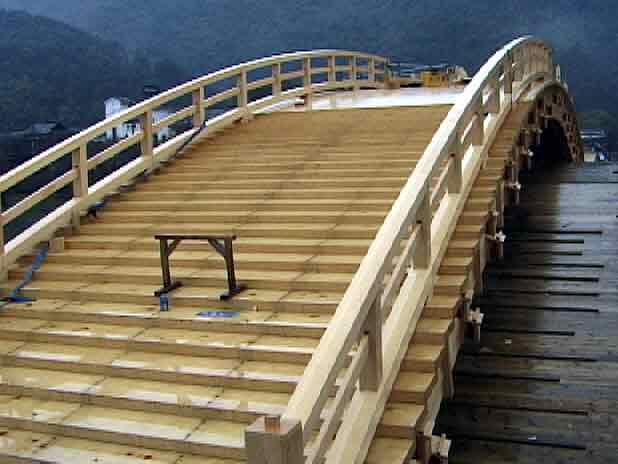

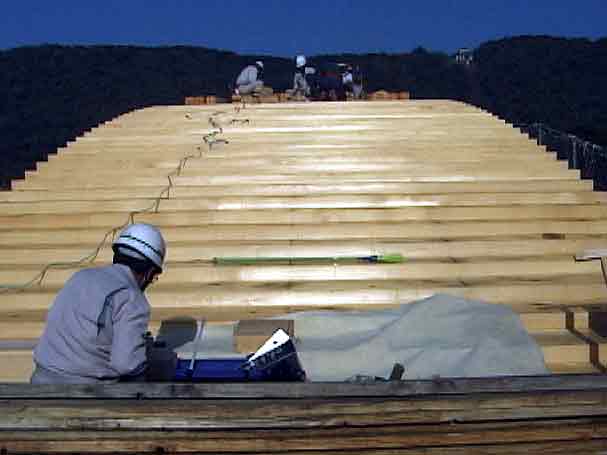

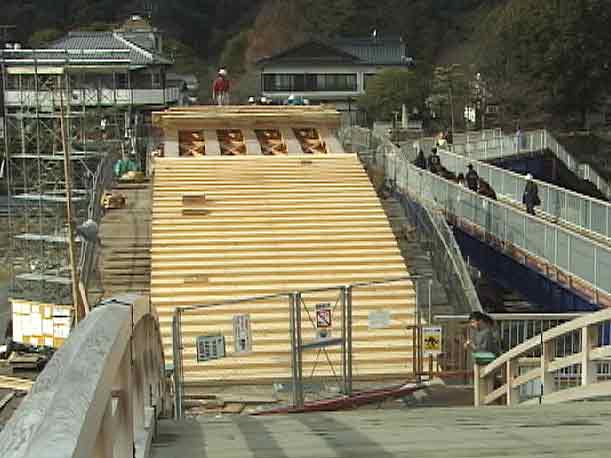

平成15年2月15日(第4橋:「蔀板」張り・押え作業、、第5橋:「蔀板」押え作業/高欄材搬入・準備作業)
第4橋
第4橋
敷石はつり作業
第5橋
横山側から望む

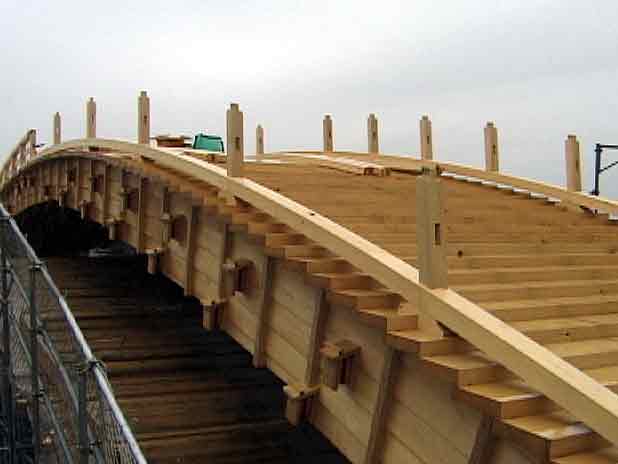

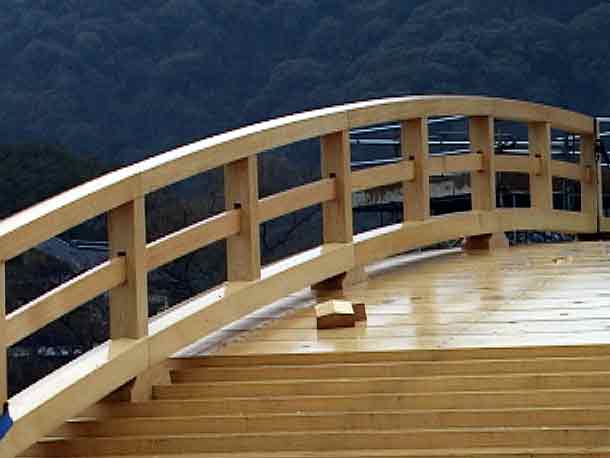

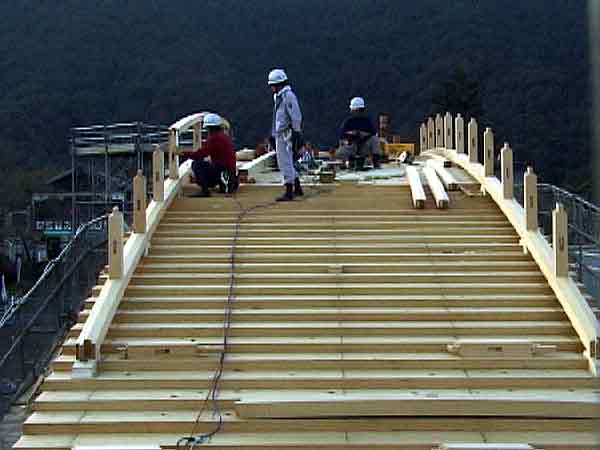

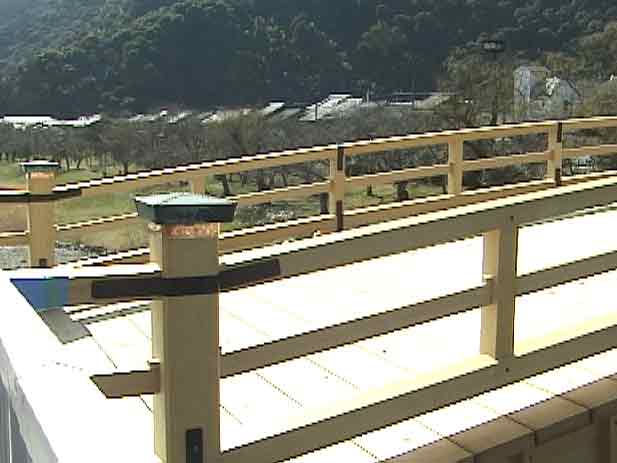

平成15年2月17日(第4橋:高欄取り付け作業他)
第4橋
第4橋
第4橋
第4橋
第5橋
平成15年2月22日(午前9時現在、雨のため現場での作業は中断、資材置き場での作業らしい)
第4橋錦見側
第4橋錦見側
第4橋錦見側
第4橋横山側
第5橋横山側
平成15年2月23日(第4.5橋:高欄取り付け作業他)
第4橋横山側
第4橋横山側
第4橋横山側
第5橋錦見側
第5橋錦見側

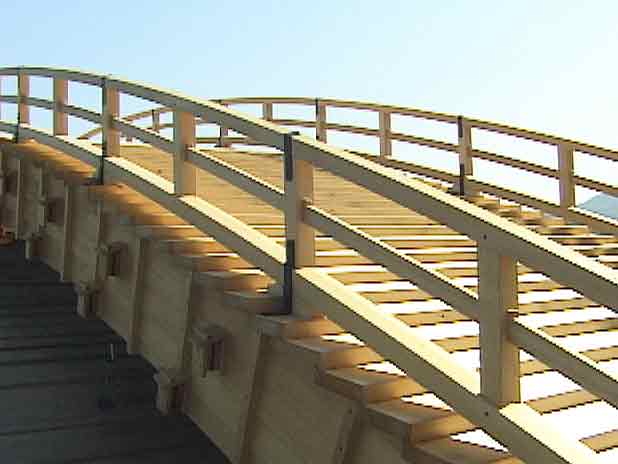

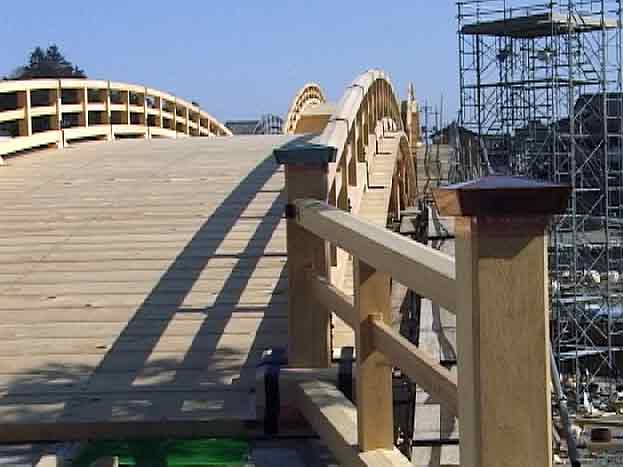

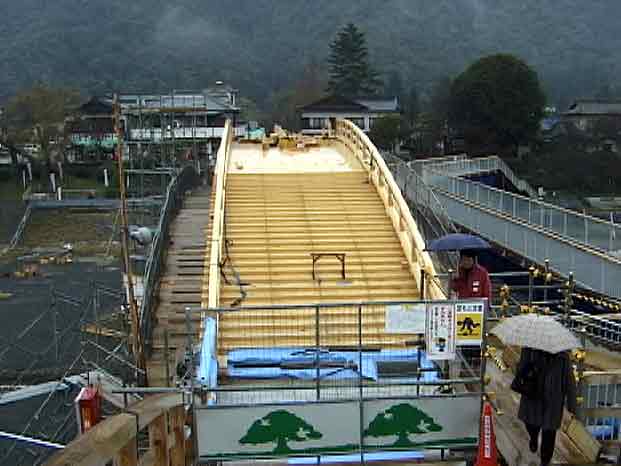

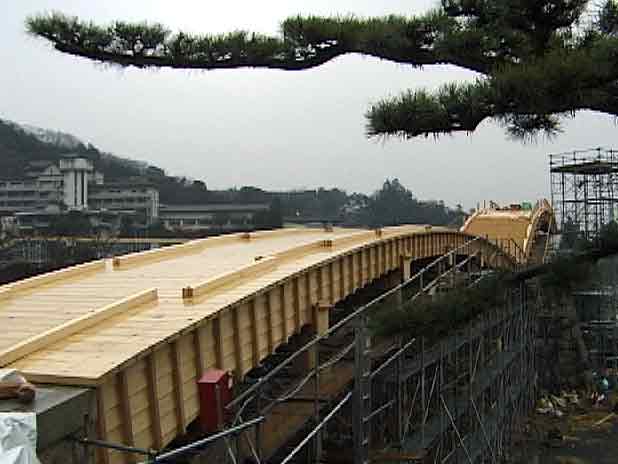

平成15年2月28日(第4橋、第5橋の木橋組立て作業終了「27日に」)
第4橋錦見側
第4橋横山側
第5橋錦見側
第5橋横山側
第5橋横山側

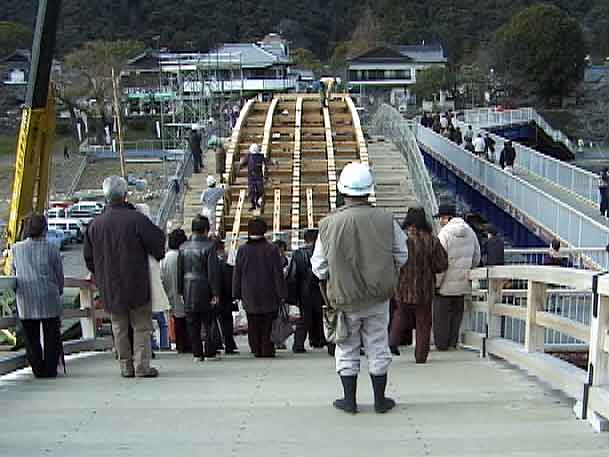

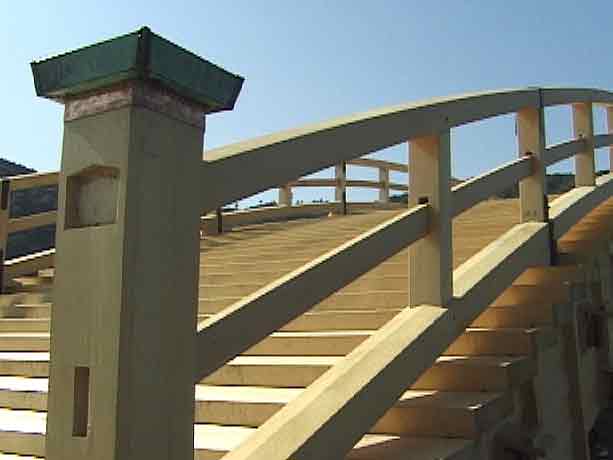

平成15年3月16日(完成式、渡り初め式)
