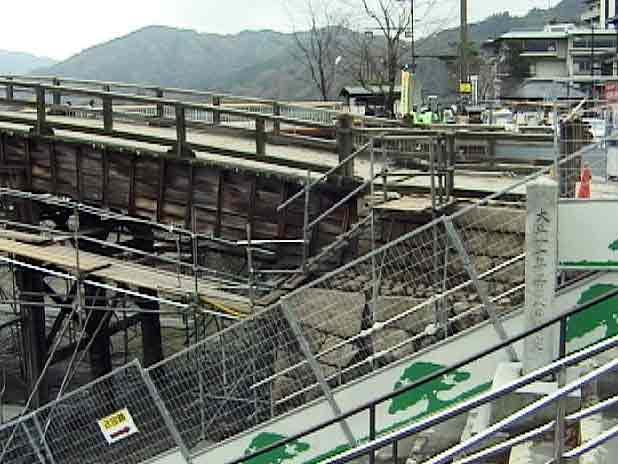

平成15年度 第三期 錦帯橋架け替え工事(第1橋・第2橋)

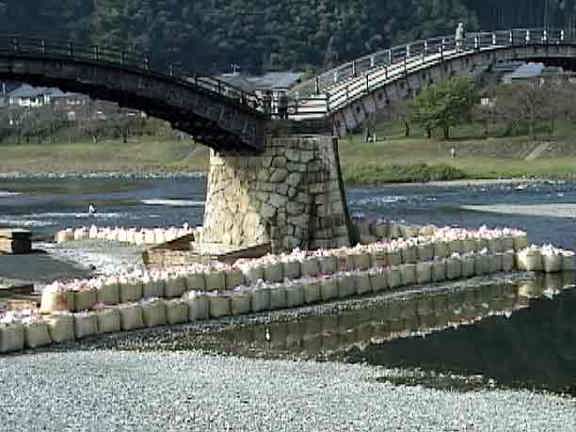

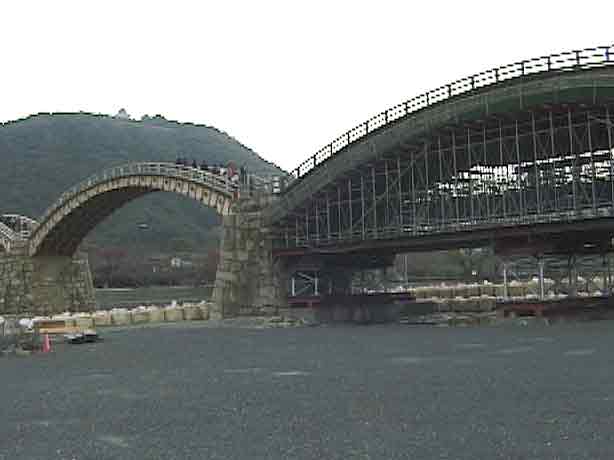

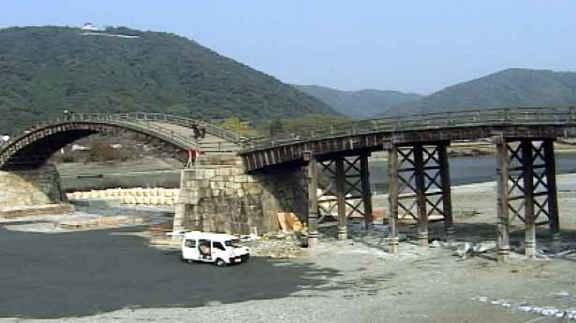

平成15年11月8日(仮囲い設置工事、水締め切り工事、迂回路基礎工事、支保工基礎工事)

第2橋

第2橋   第1橋

第1橋

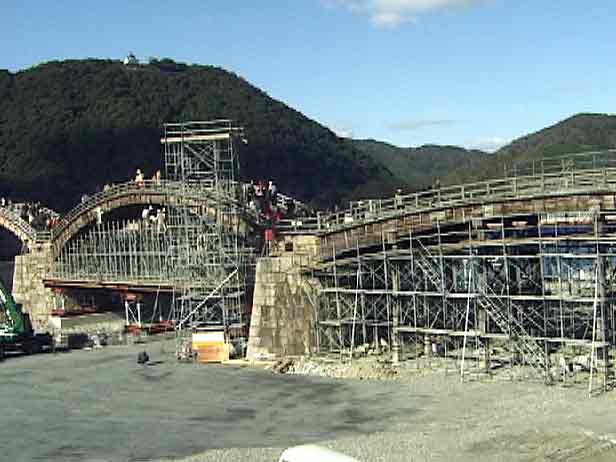

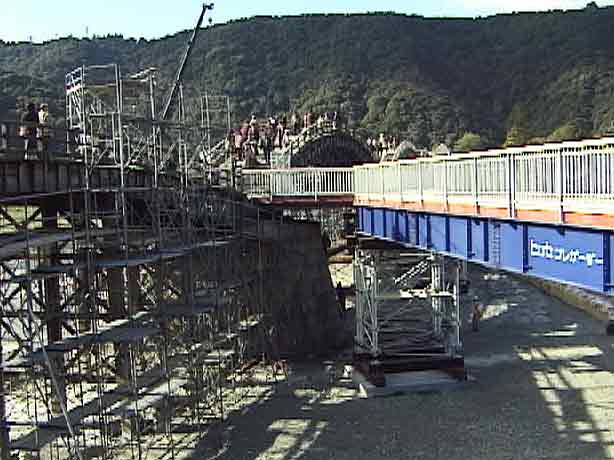

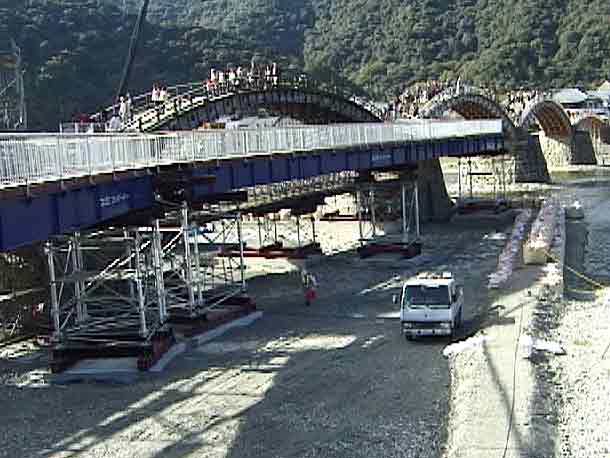

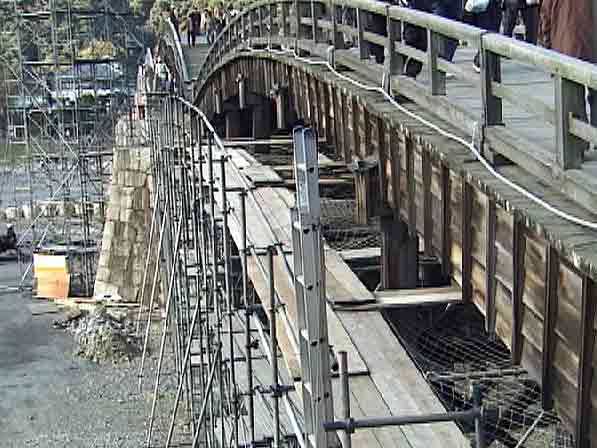

平成15年11月22日(迂回路設置工事、支保工設置工事)
迂回路
平成15年11月29日(迂回路通行)
第3橋    第2橋 迂回路通行 料金所撤去 第1橋・第2橋 迂回路に料金所設置

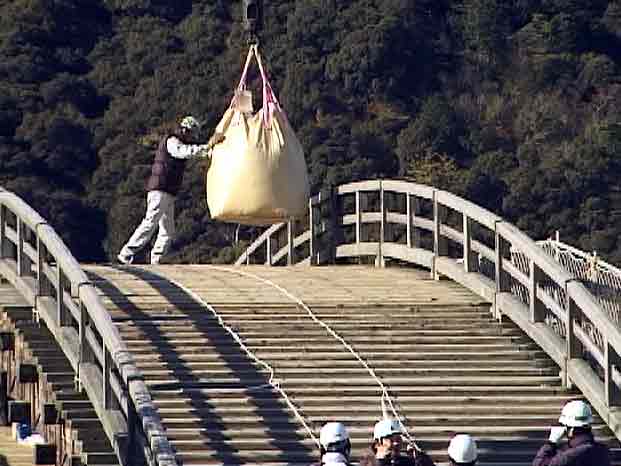

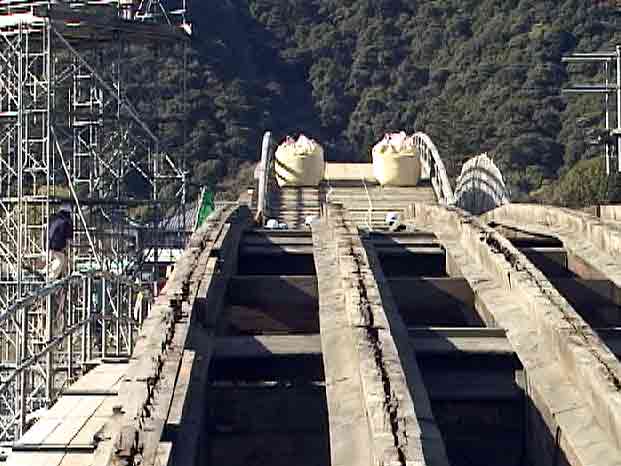

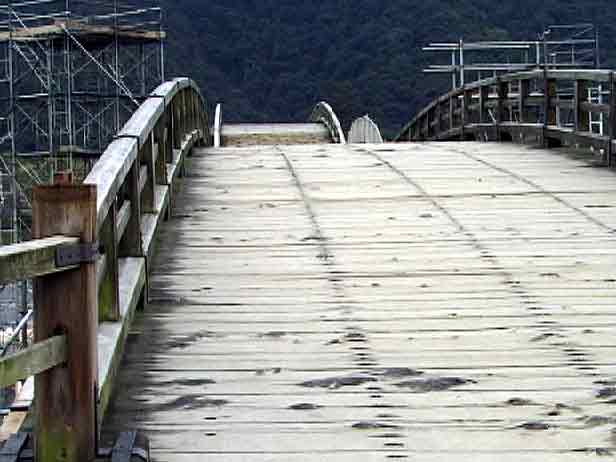

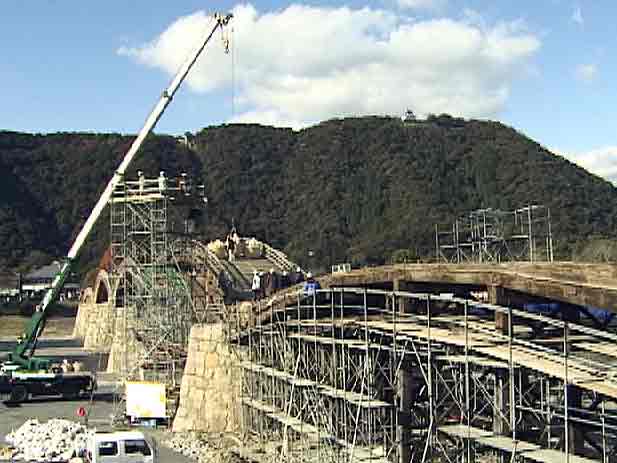

平成15年12月7日(強度実験)
         第2橋        第1橋 手前第1橋 第2橋 第2橋

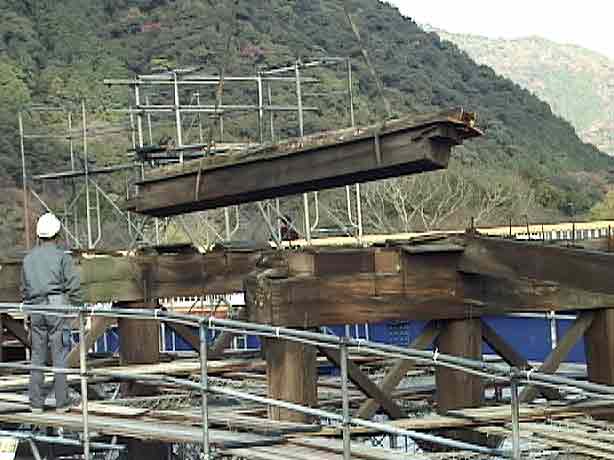

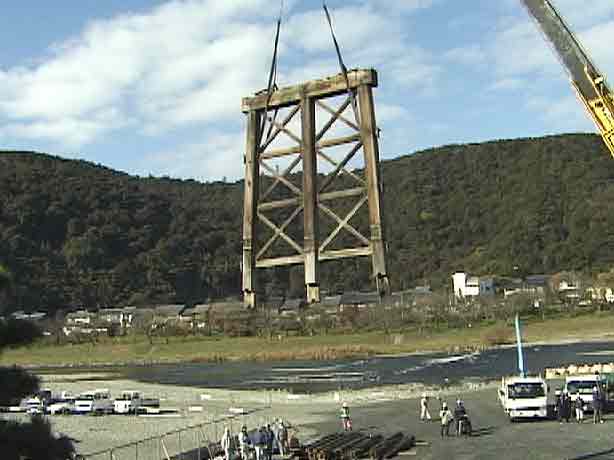

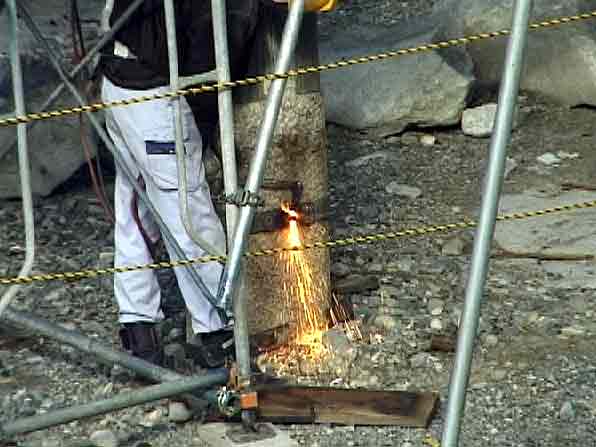

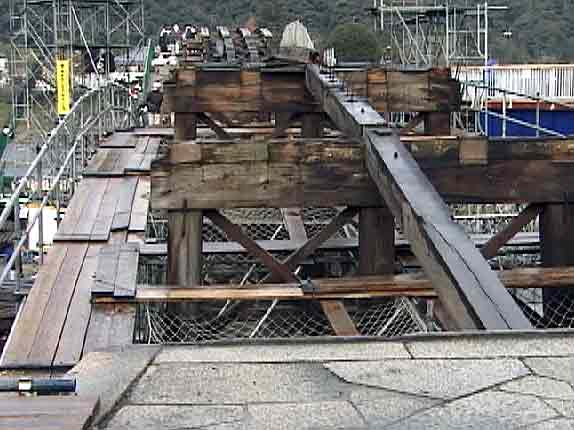

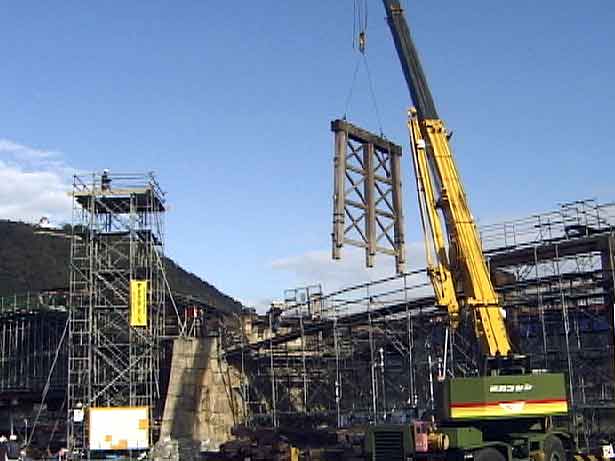

平成15年12月16日(第1橋解体作業)

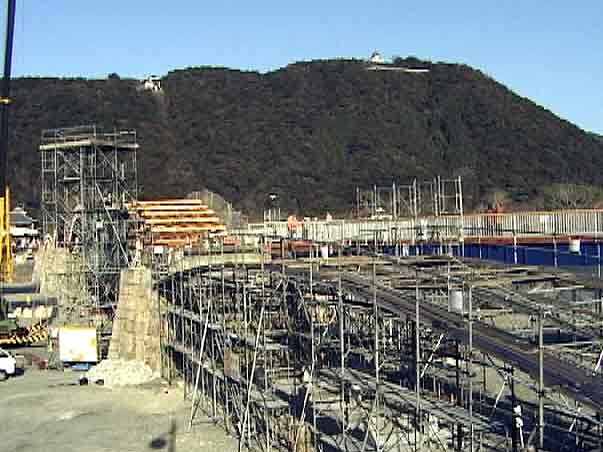

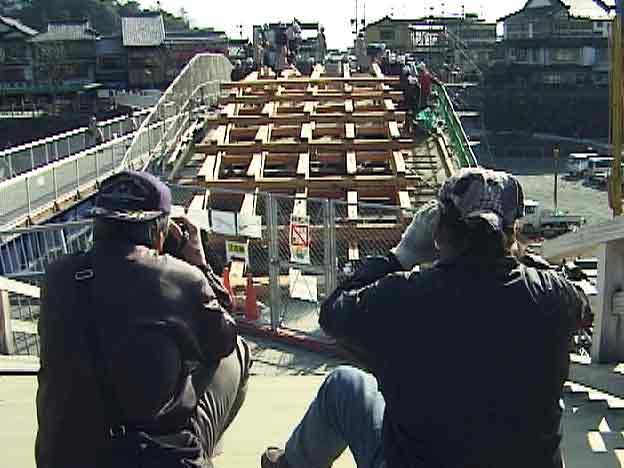

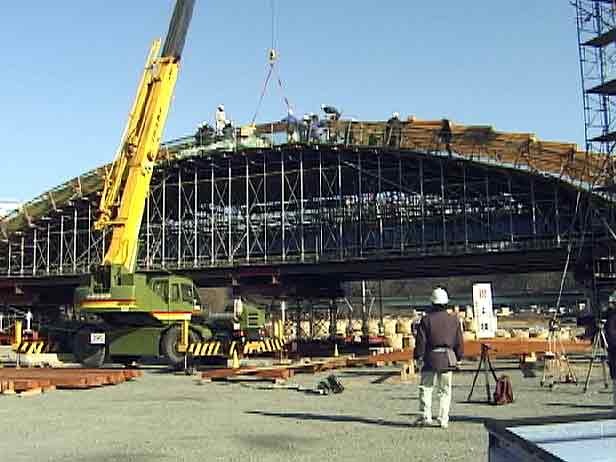

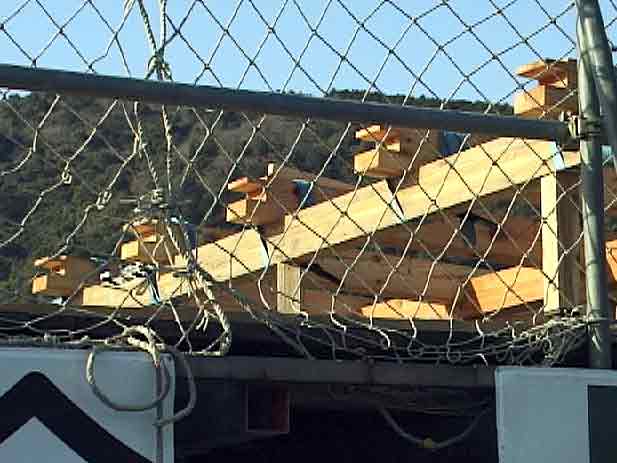

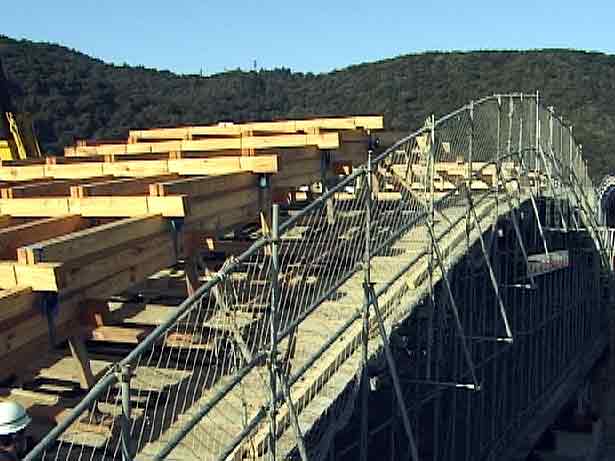

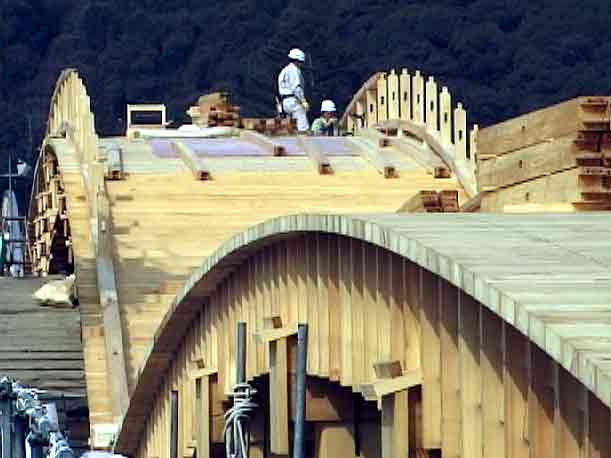

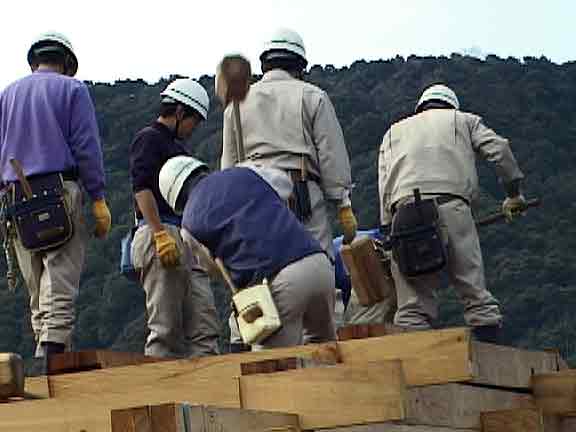

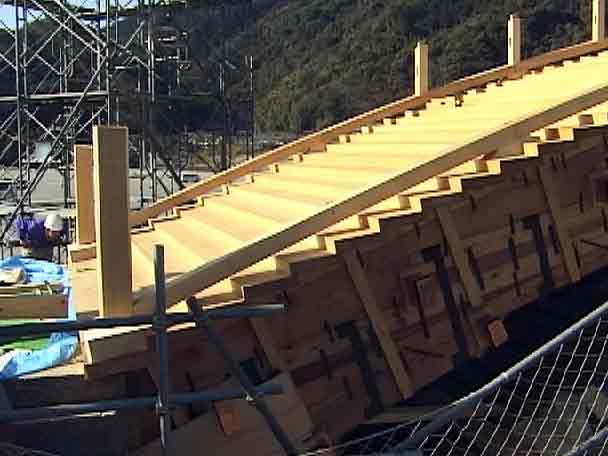

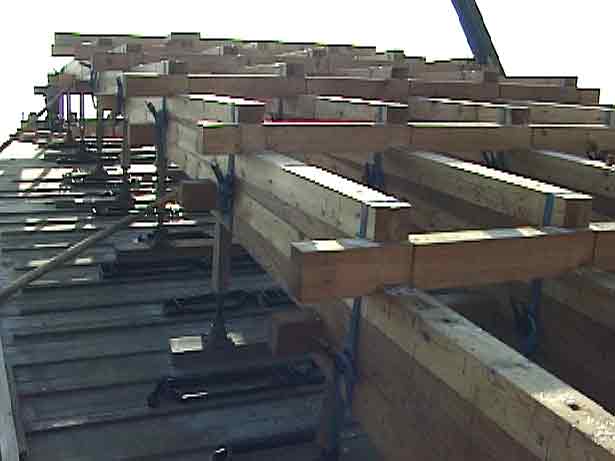

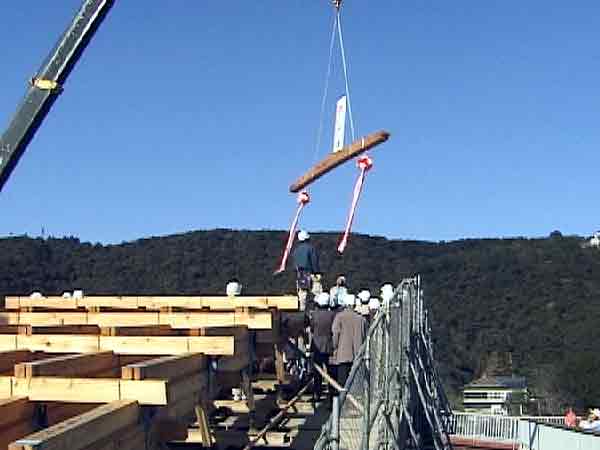

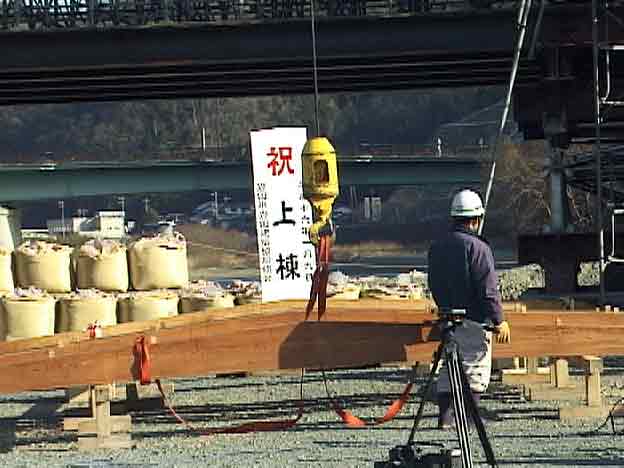

平成16年1月9日(第2橋の状況と大棟木取り付け作業)

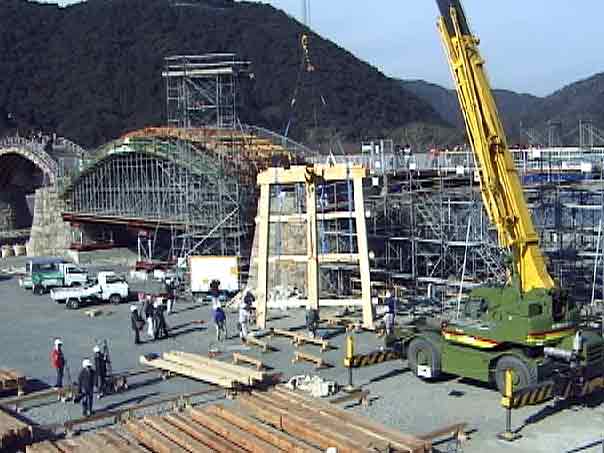

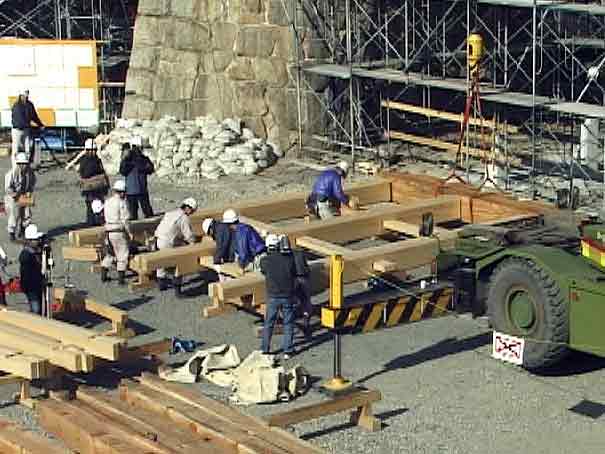

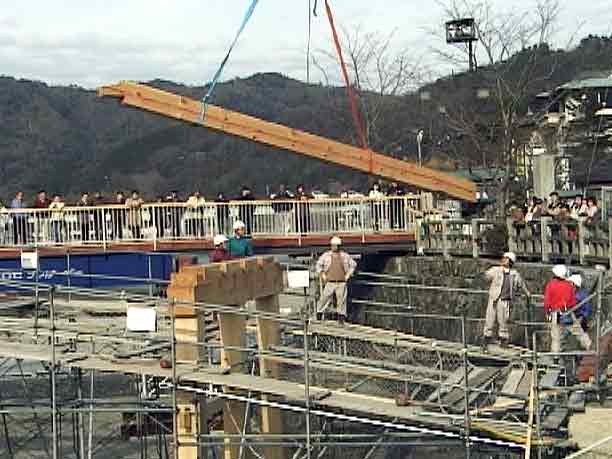

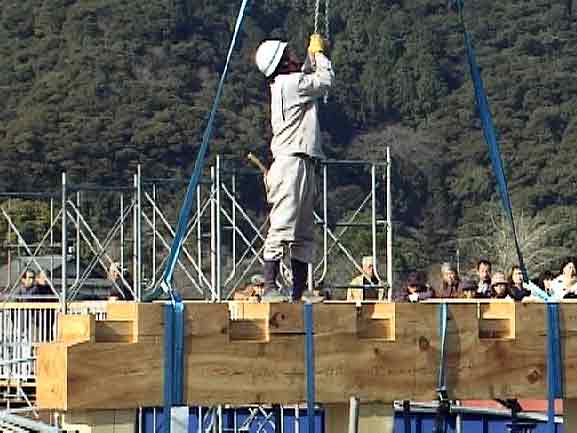

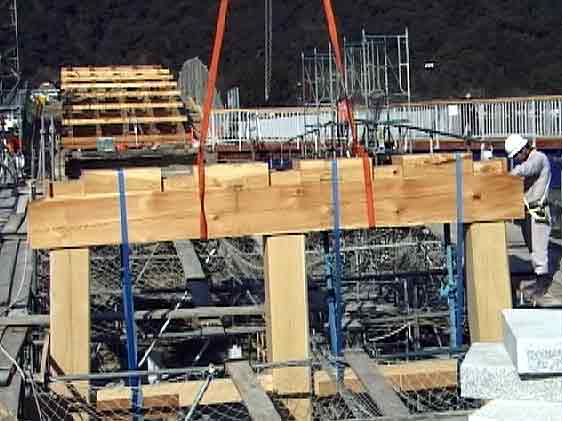

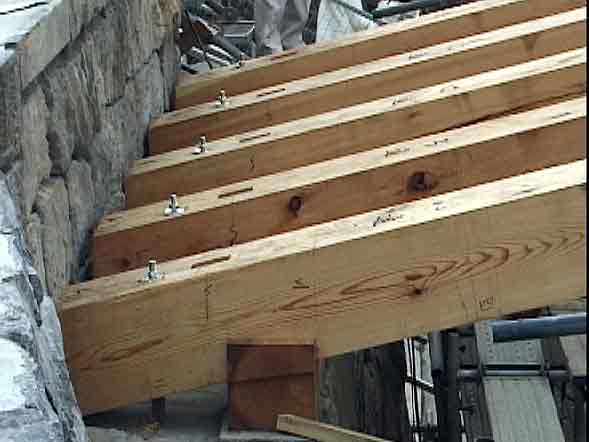

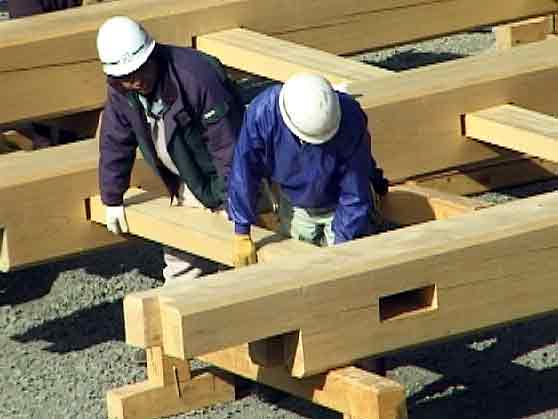

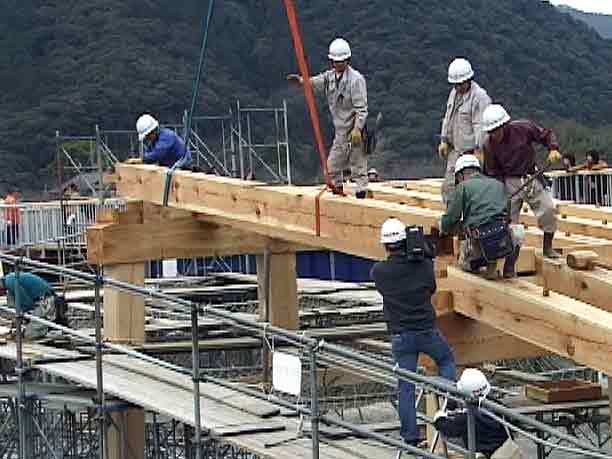

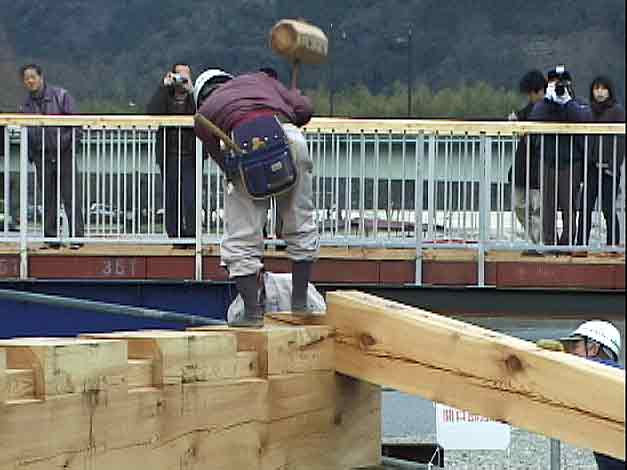

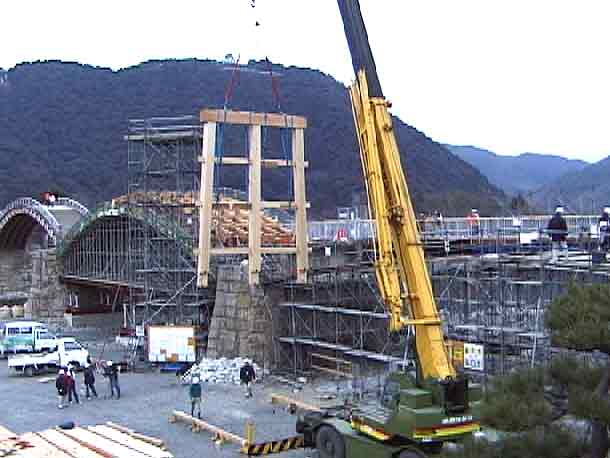

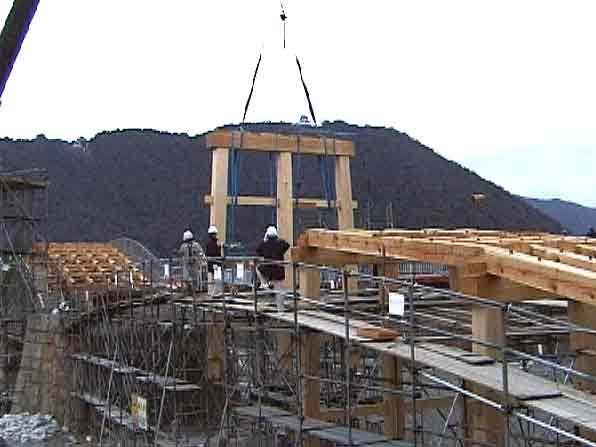

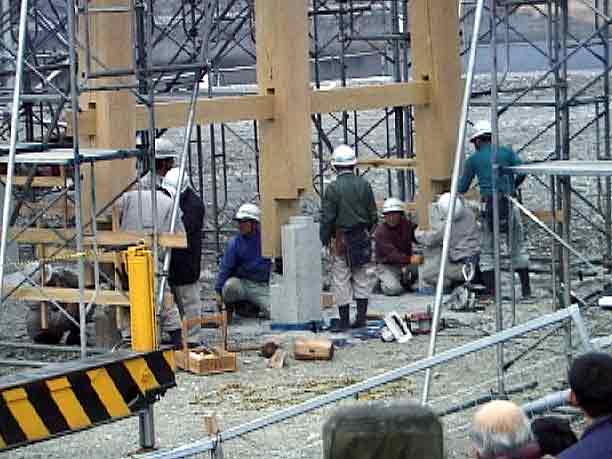

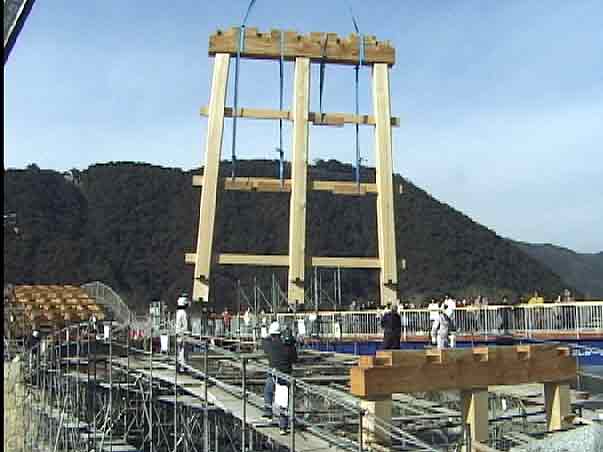

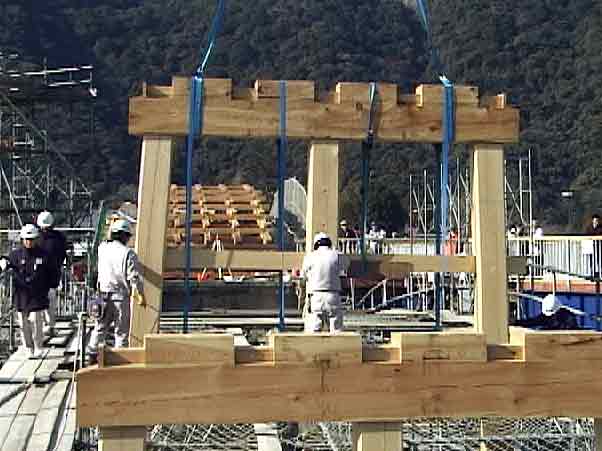

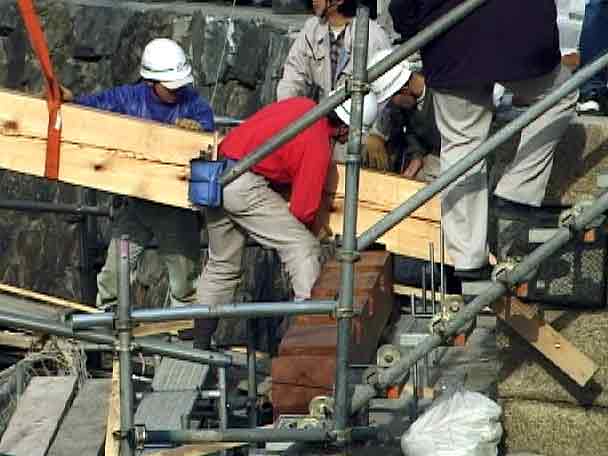

平成16年1月12日(第1橋:橋杭及び桁の取り付け作業)

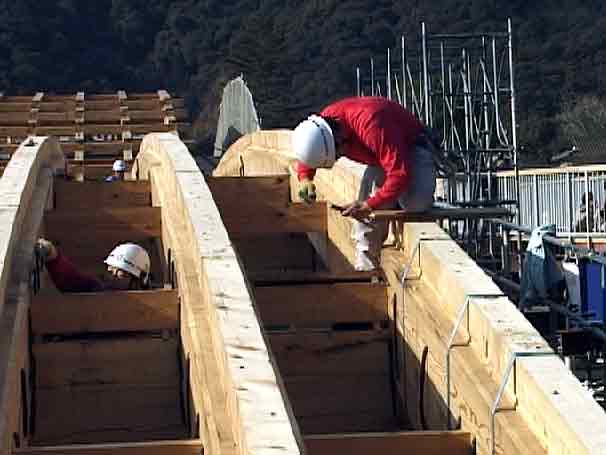

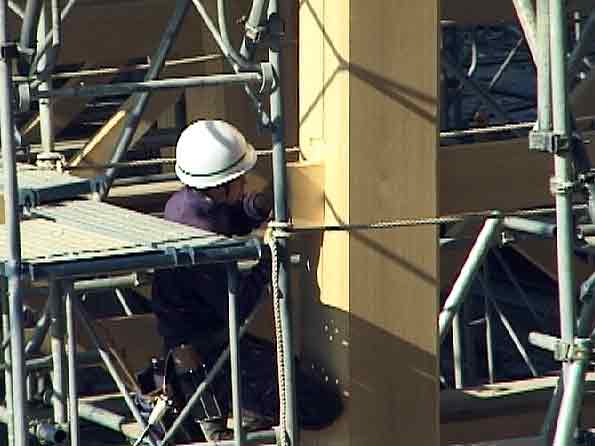

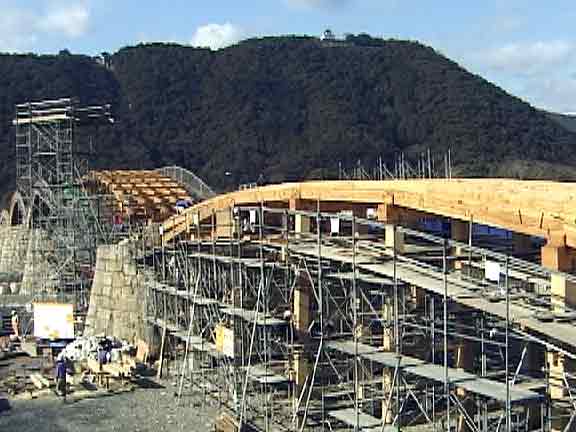

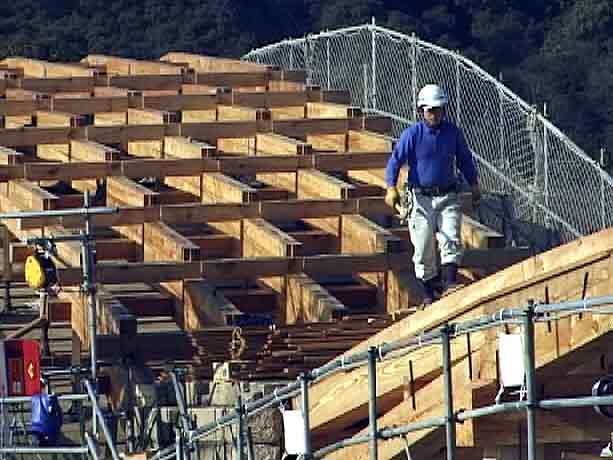

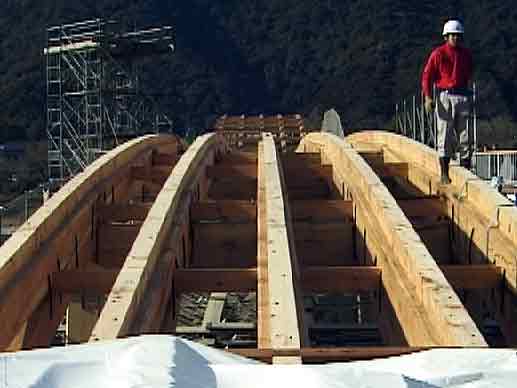

平成16年1月17日(第1橋、第2橋の作業状況)

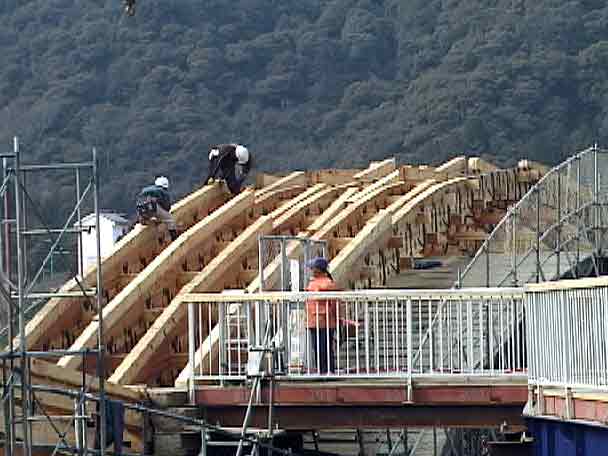

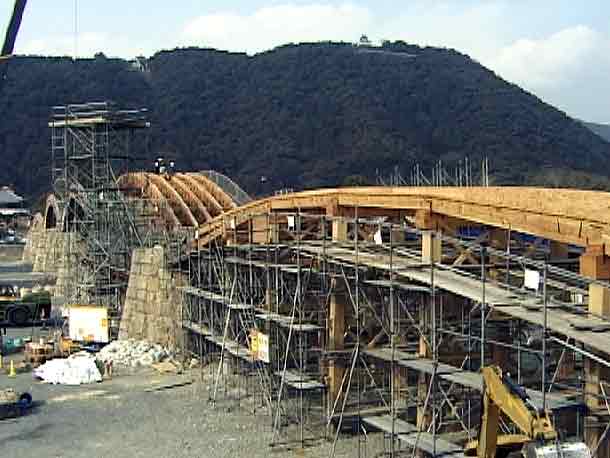

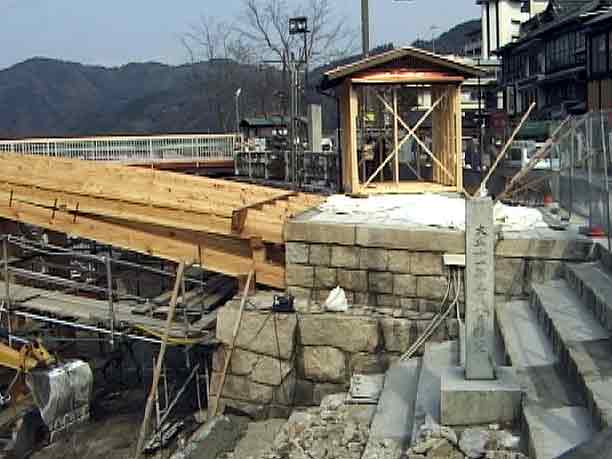

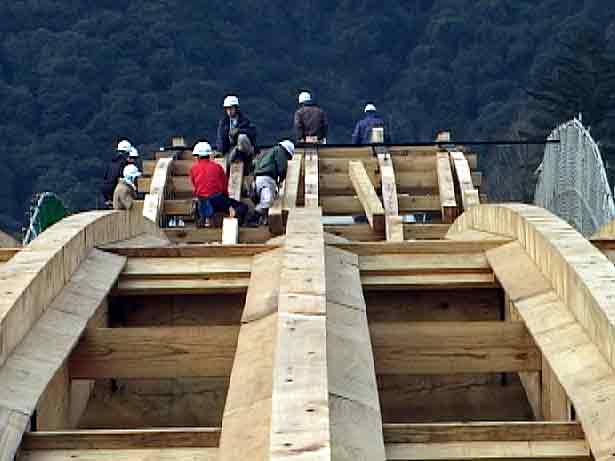

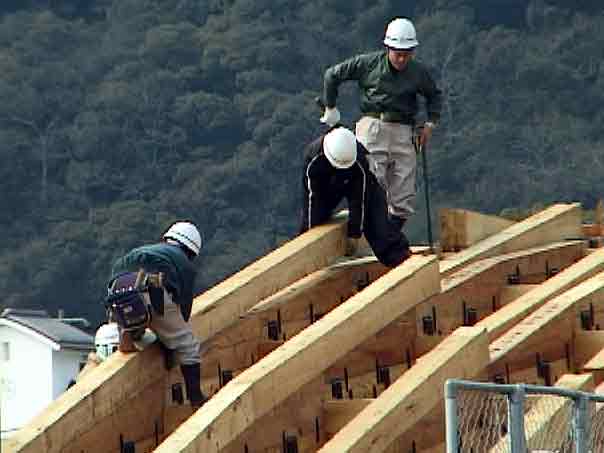

平成16年1月24日(第1橋、第2橋の作業状況)

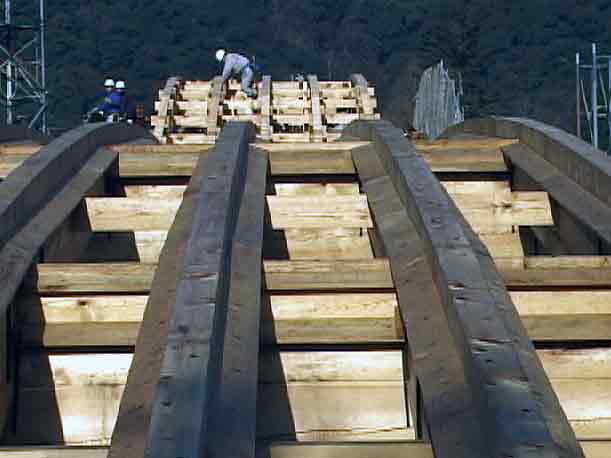

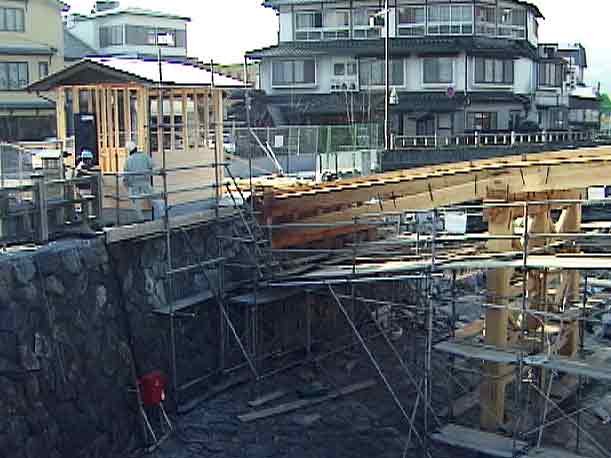

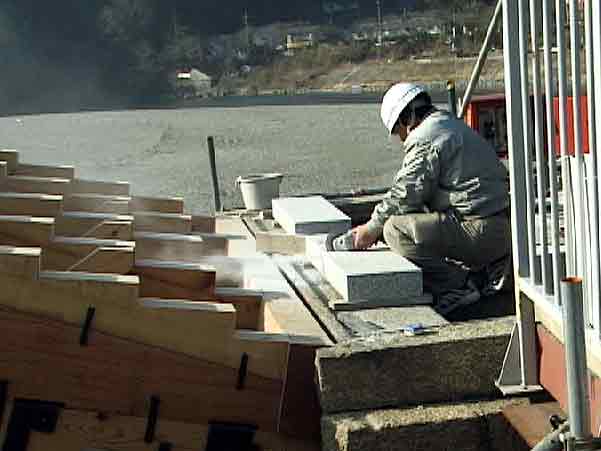

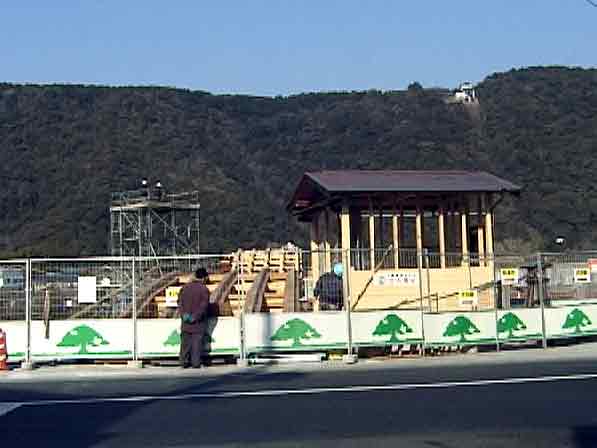

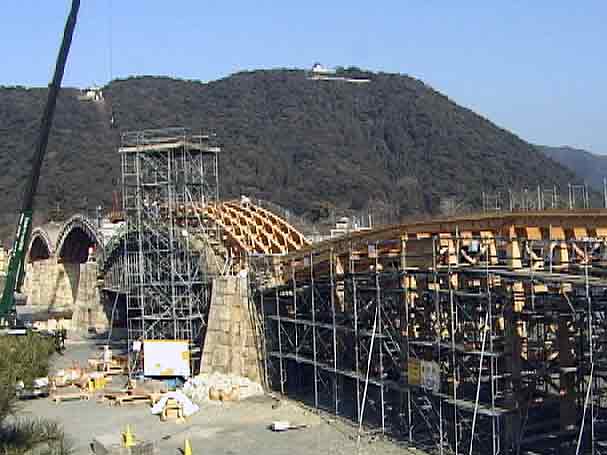

平成16年1月31日(料金所の組立、鞍木の取付、敷石張り作業)

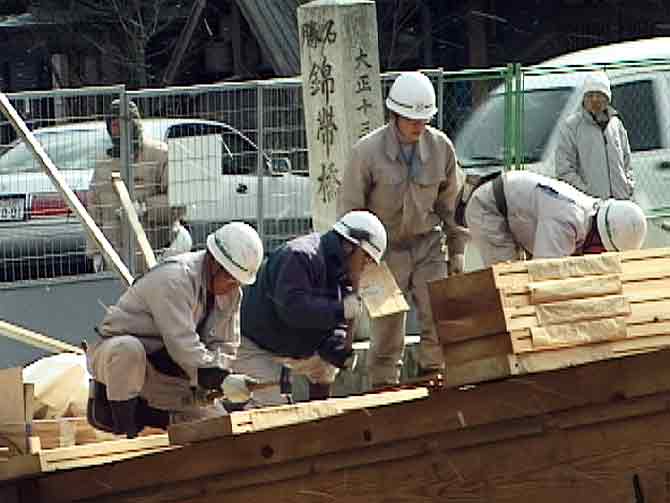

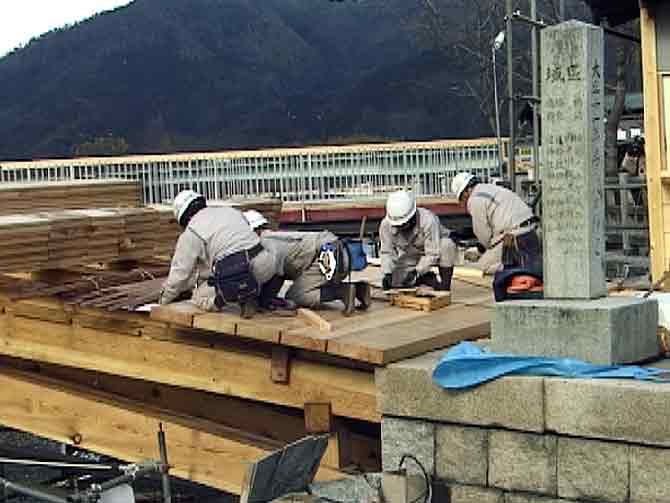

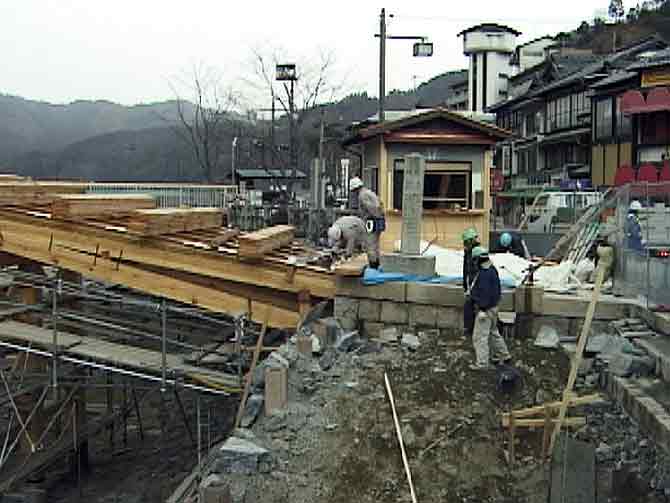

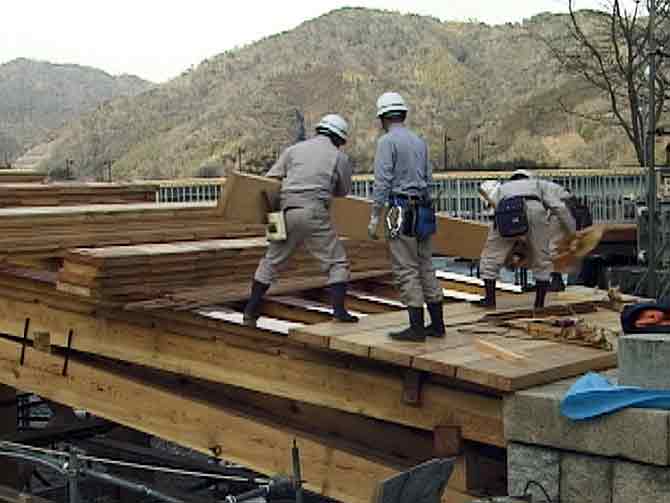

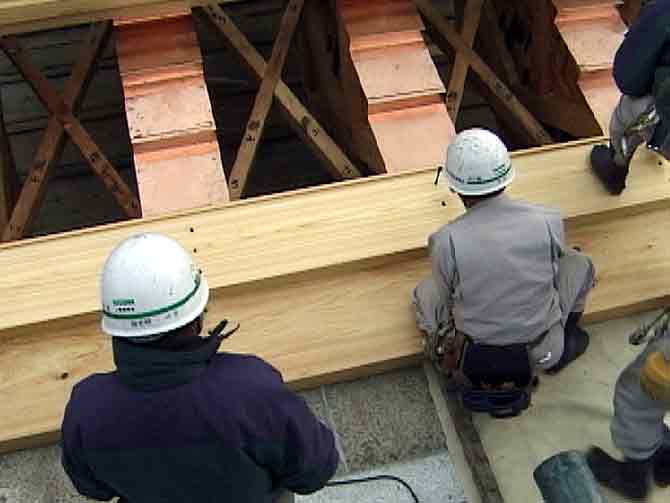

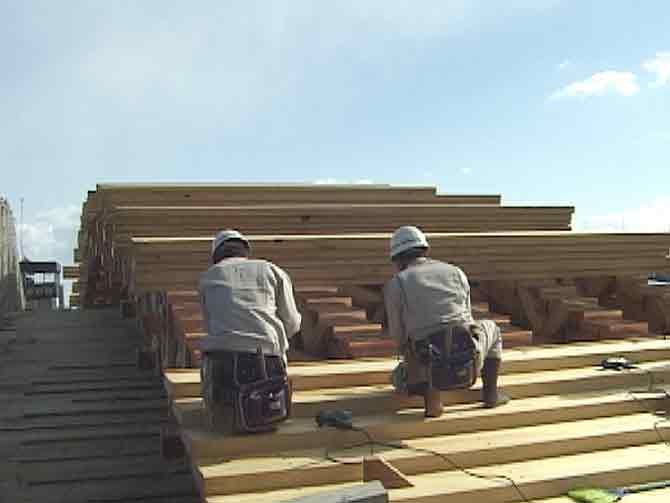

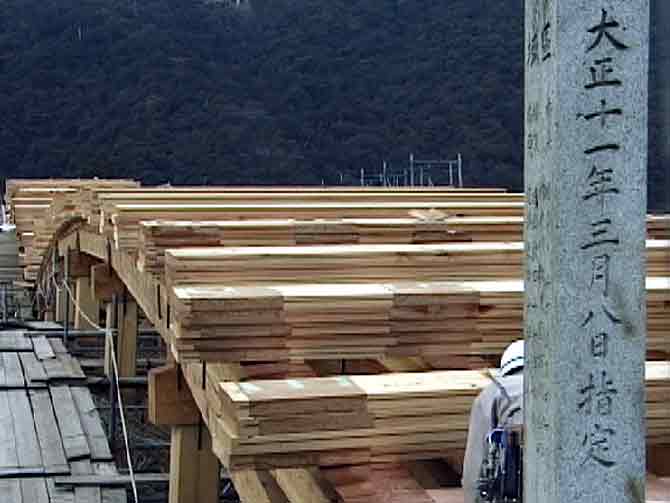

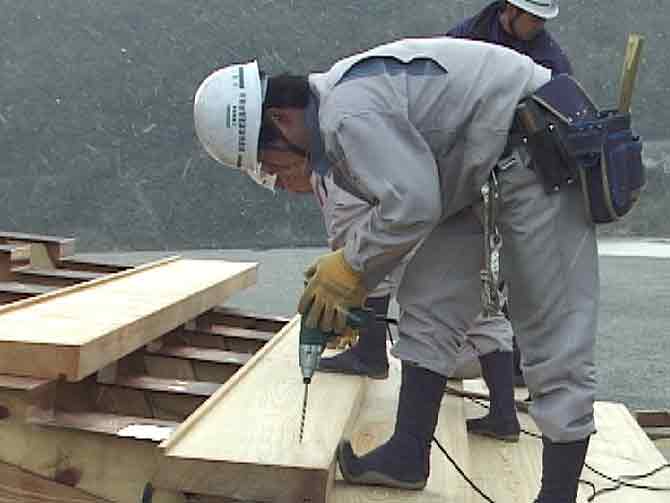

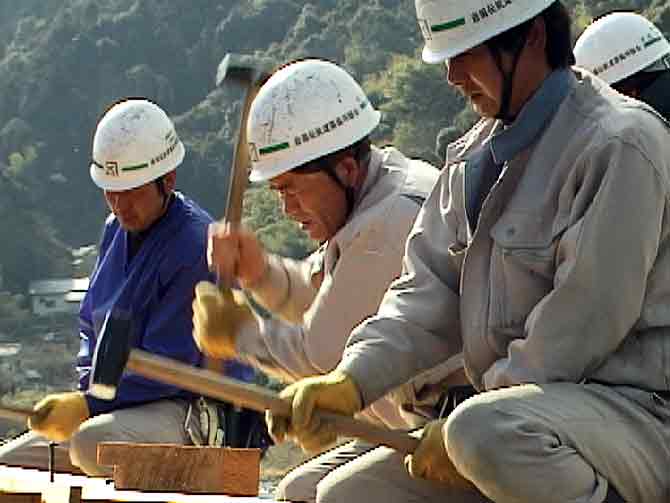

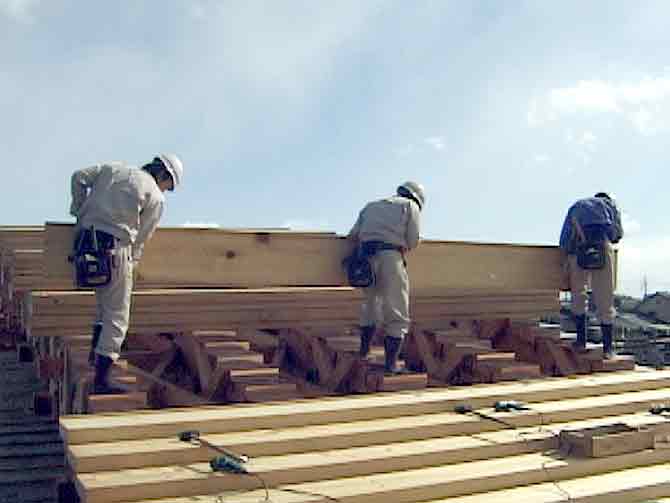

平成16年2月5日(第1橋、第2橋  橋板の取り付け作業)  本日吹雪の中の作業、大変ご苦労さまです
第1橋(錦見側)
第2橋(横山側)

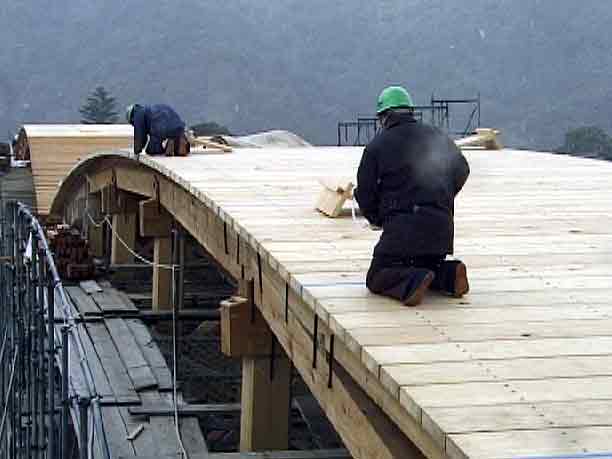

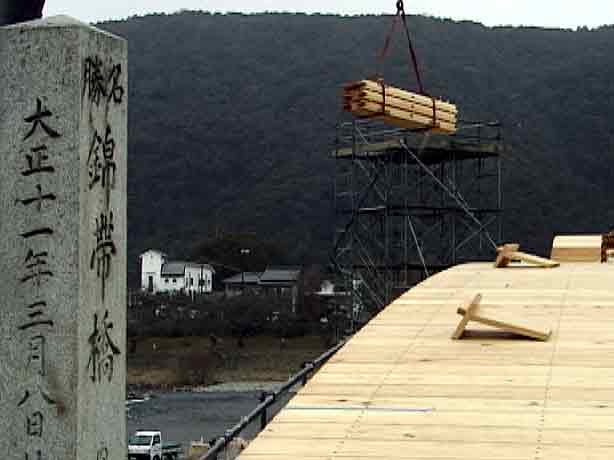

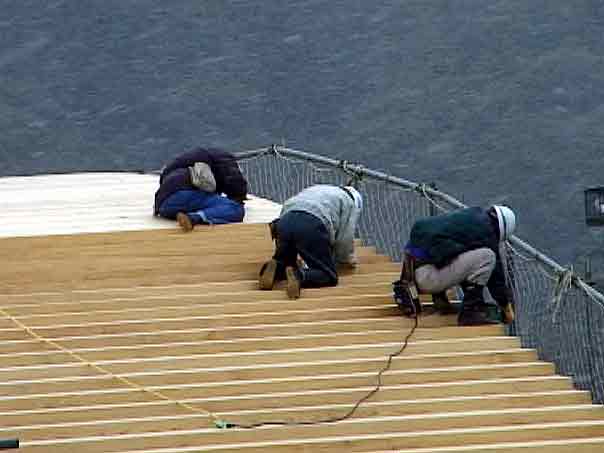

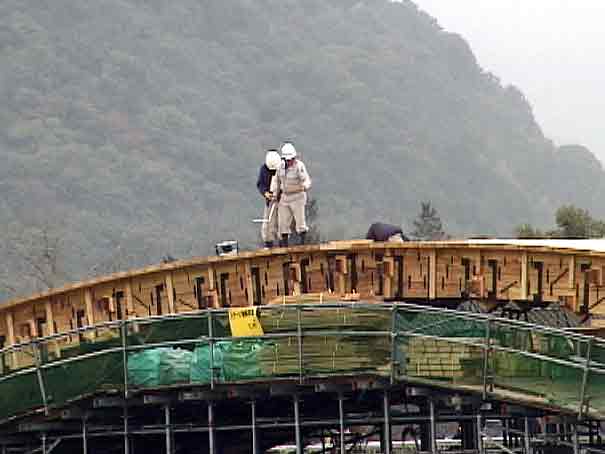

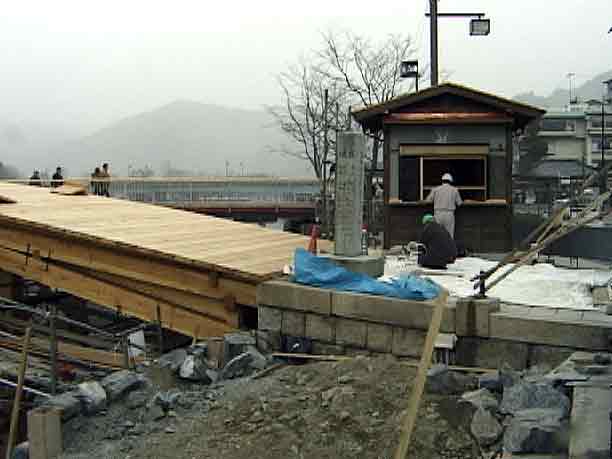

平成16年2月7日(第1橋、第2橋の作業状況)  本日吹雪の中の作業、大変ご苦労さまです
第1橋 手前、第1橋 第1橋 第2橋 第2橋

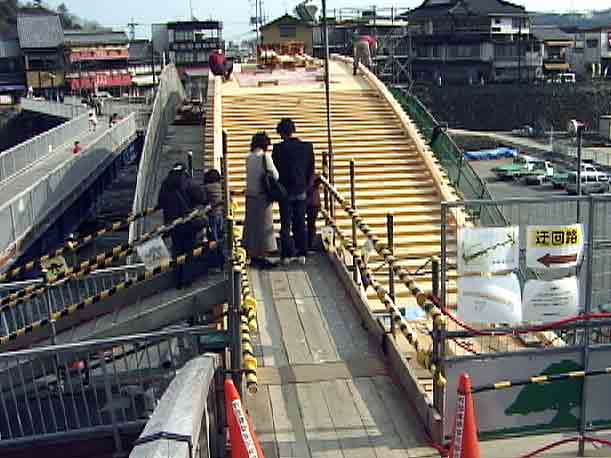

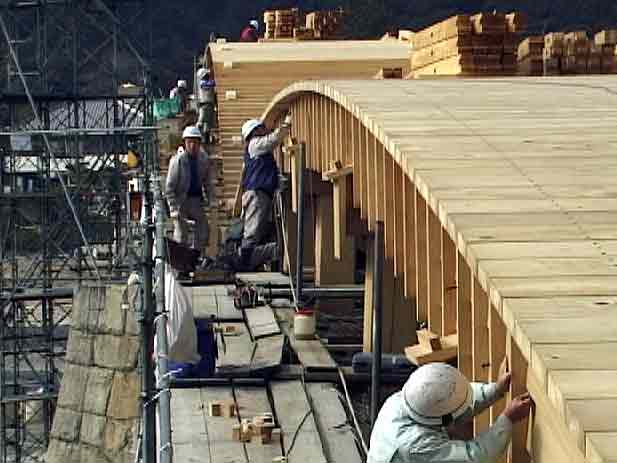

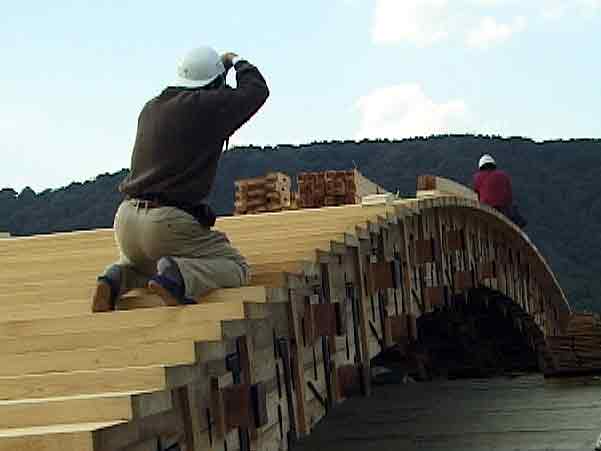

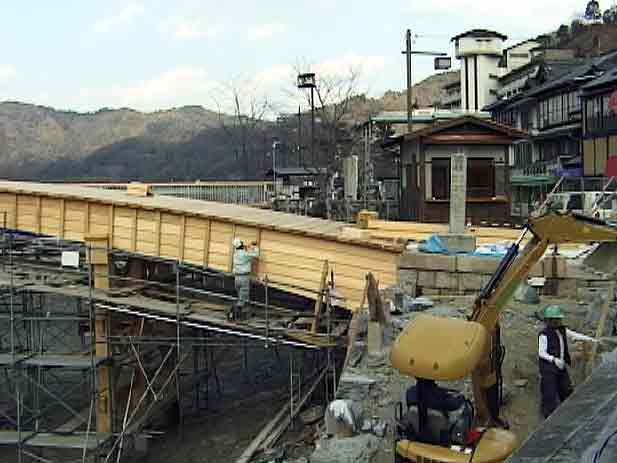

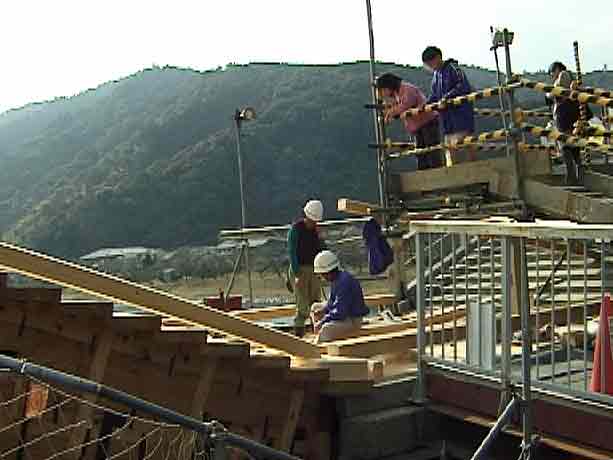

平成16年2月11日(第1橋、第2橋の作業状況)
第1橋 手前、第1橋 第2橋(錦見側) 第2橋(横山側) 第2橋(横山側より)

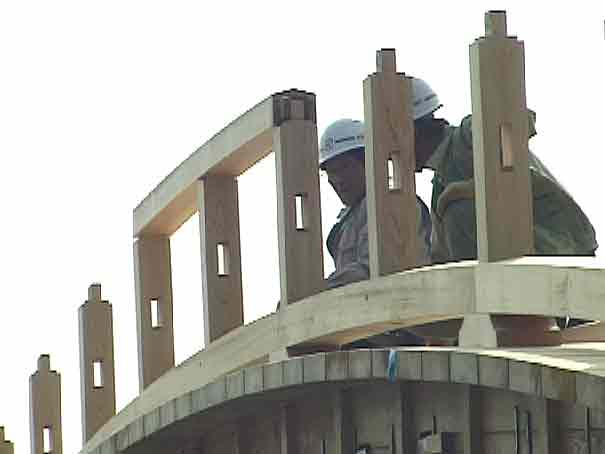

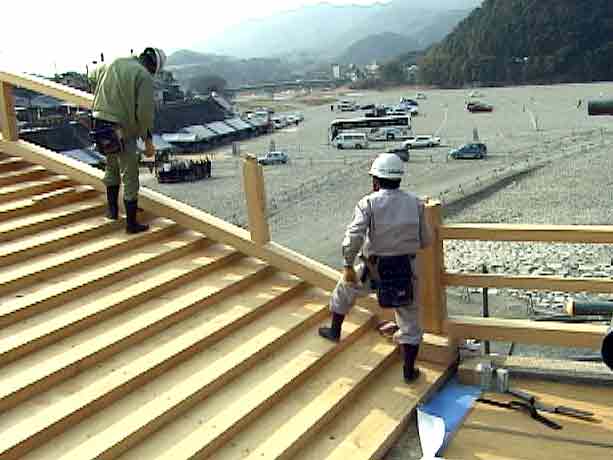

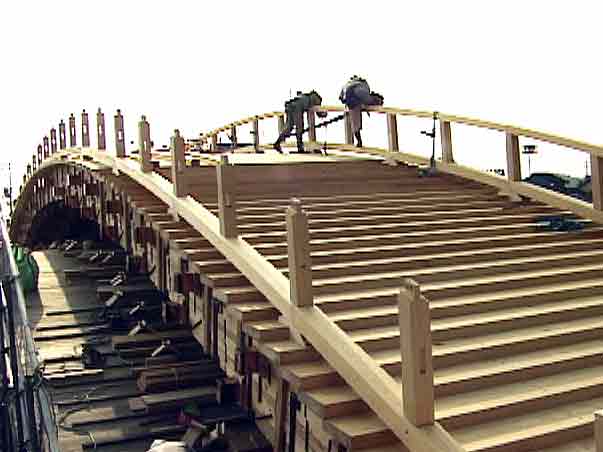

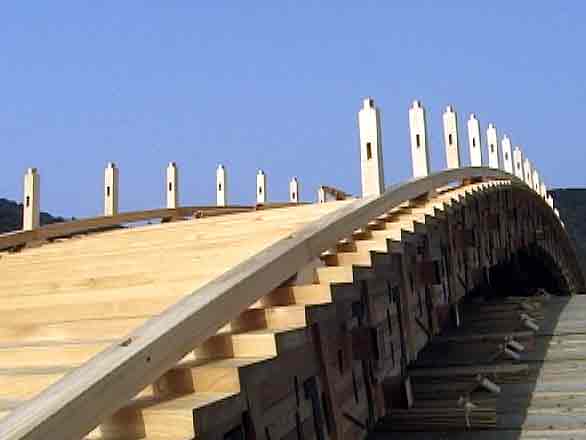

平成16年2月14日(第2橋 高欄取り付け作業)

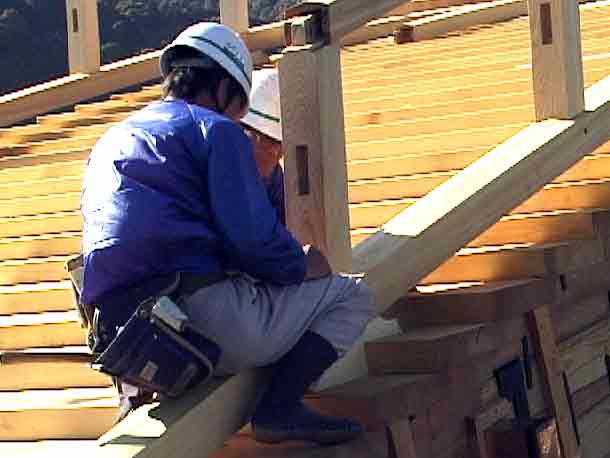

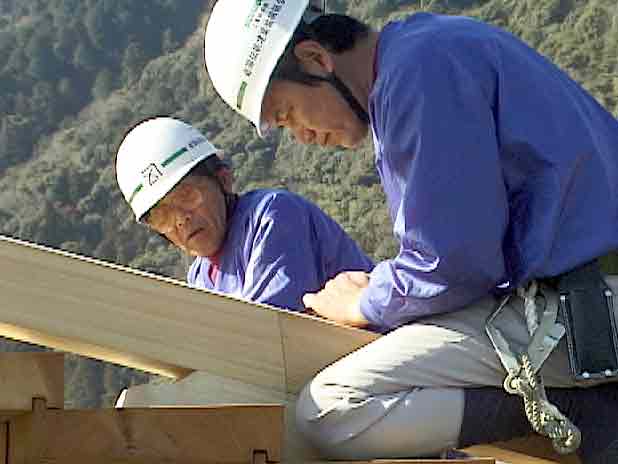

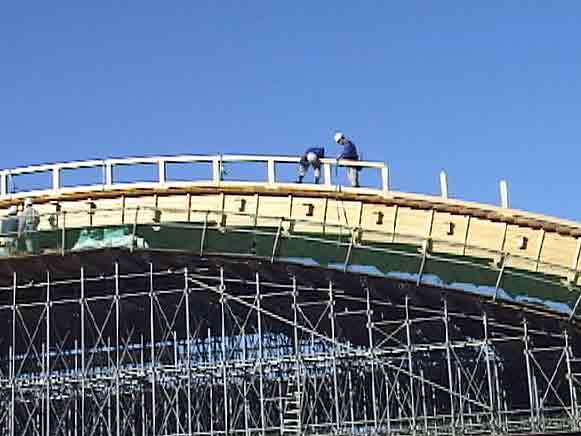

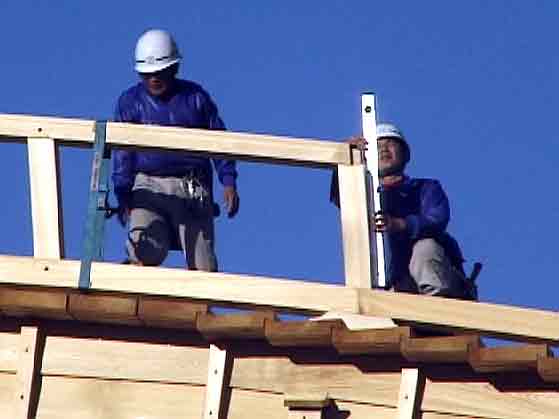

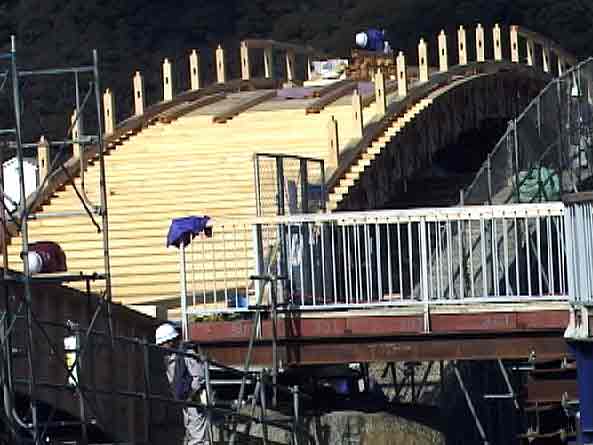

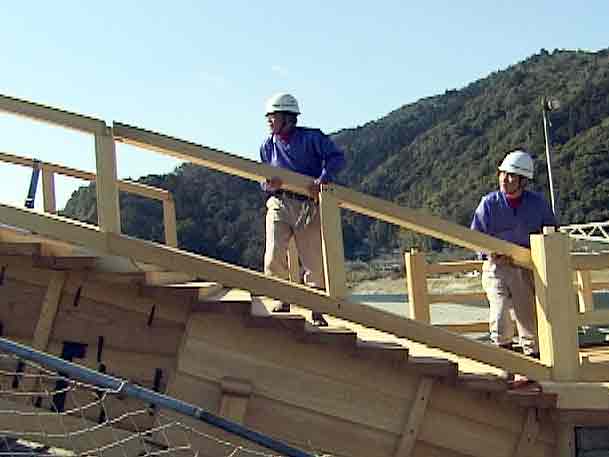

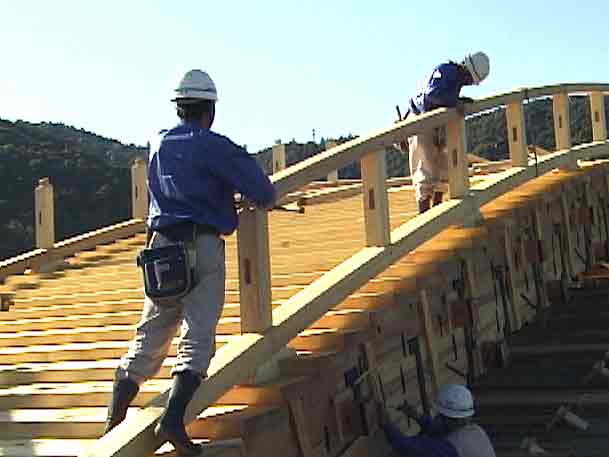

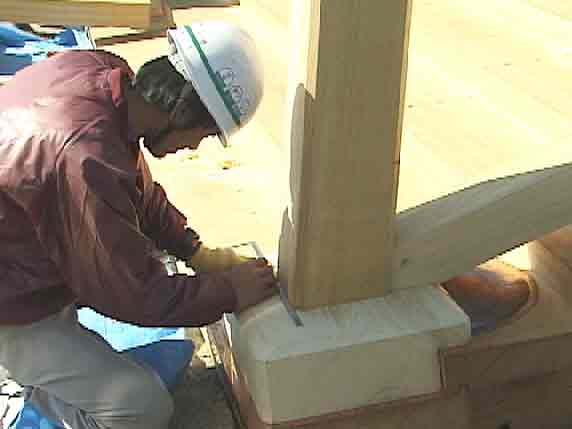

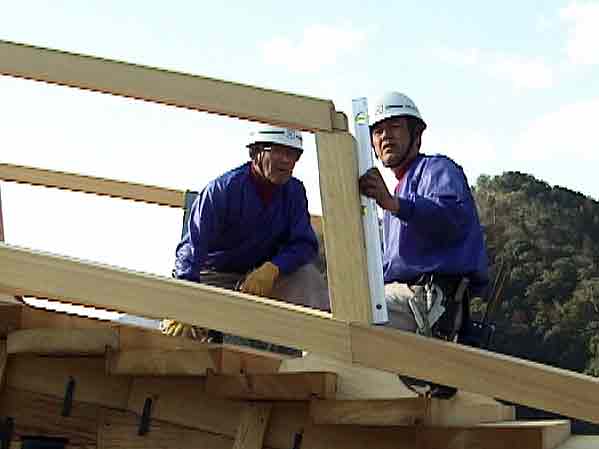

平成16年2月15日(第2橋 高欄取り付け作業)

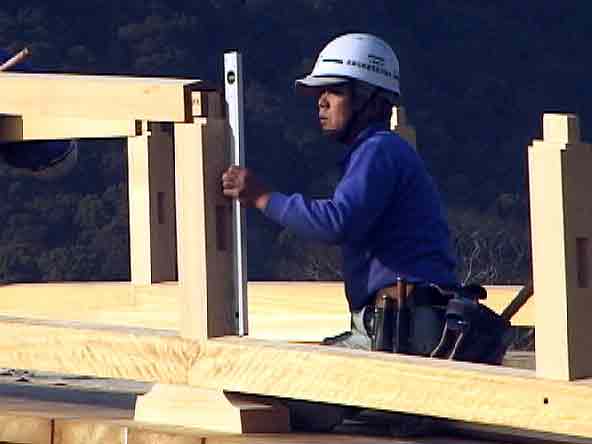

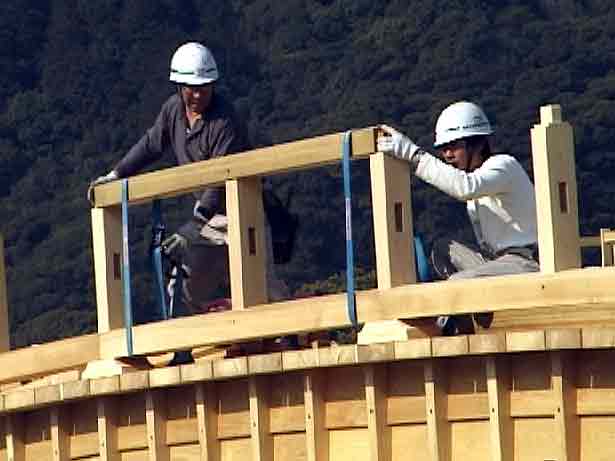

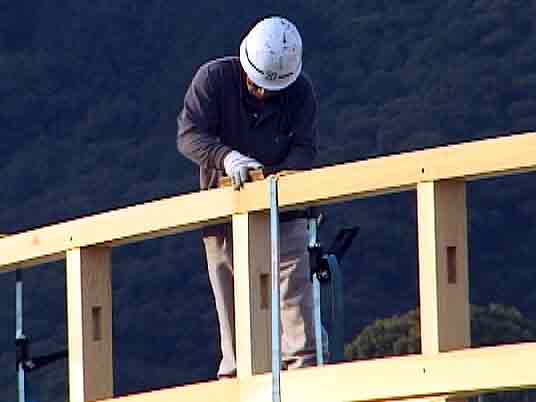

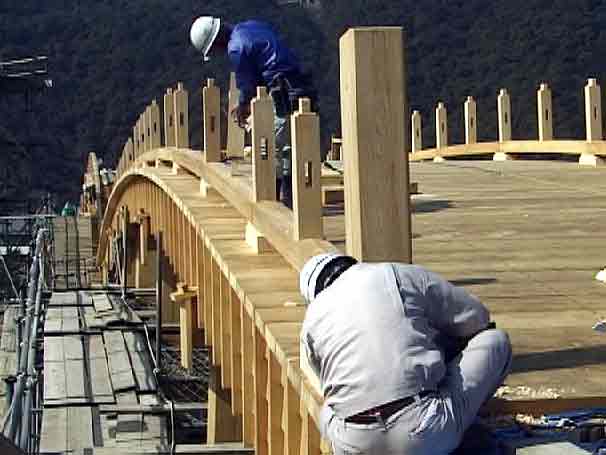

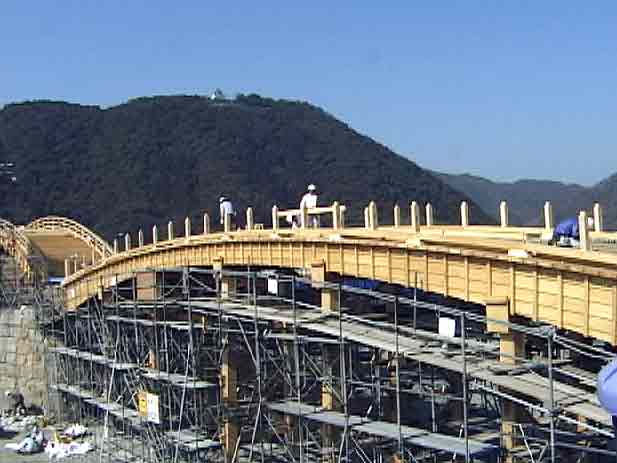

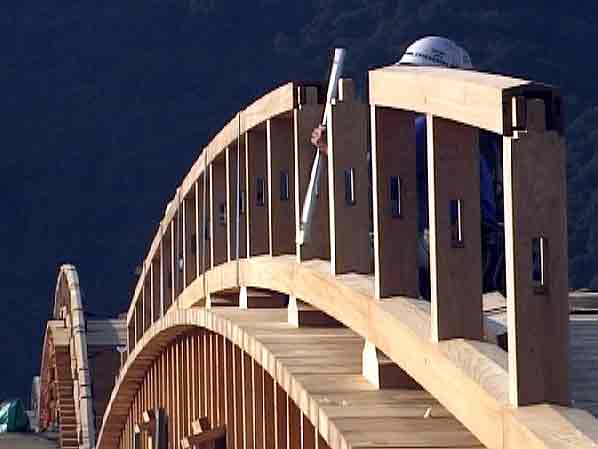

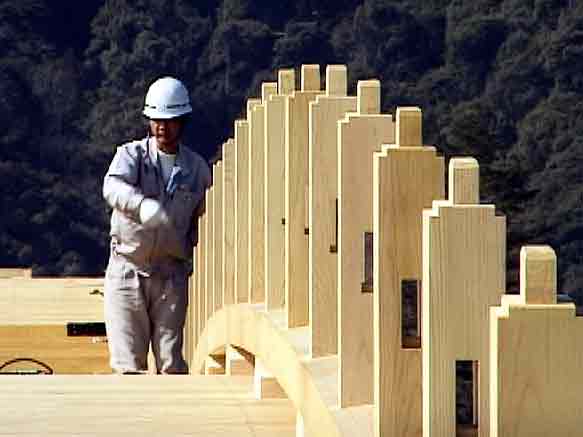

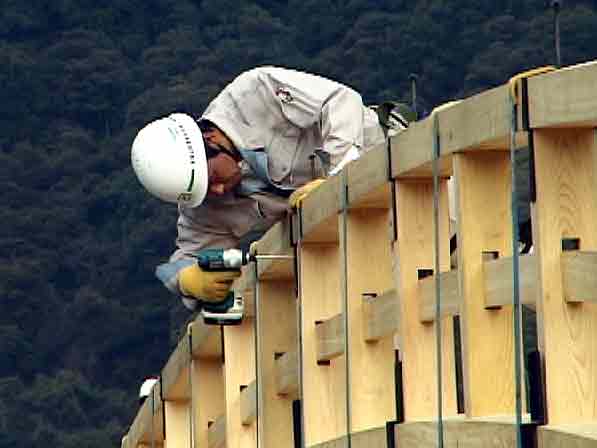

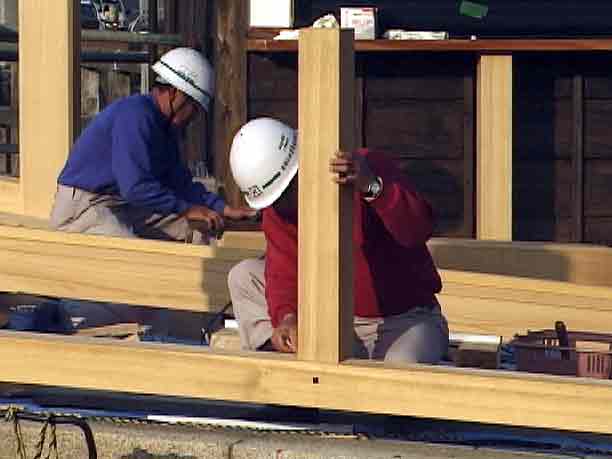

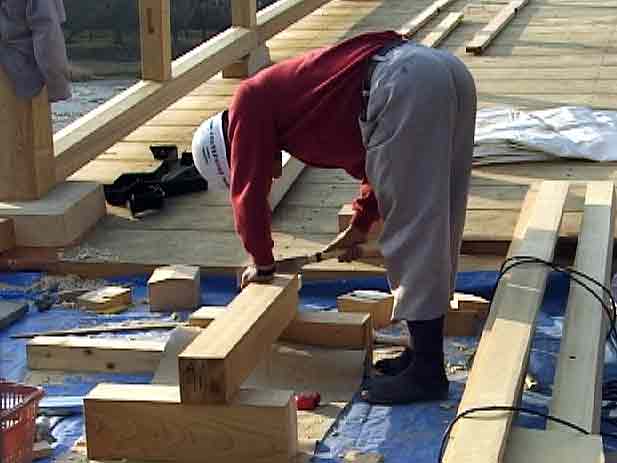

平成16年2月19日(第1橋 高欄取り付け作業)

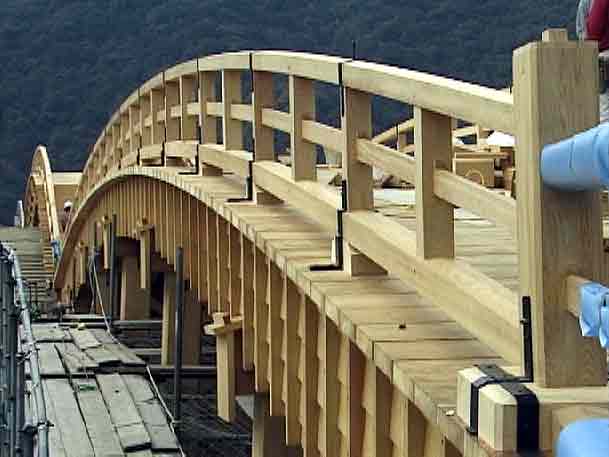

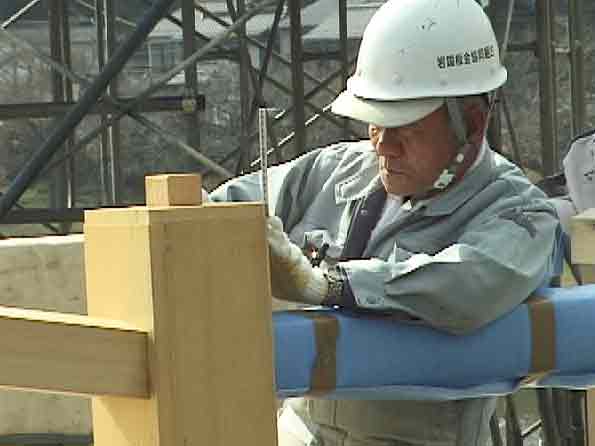

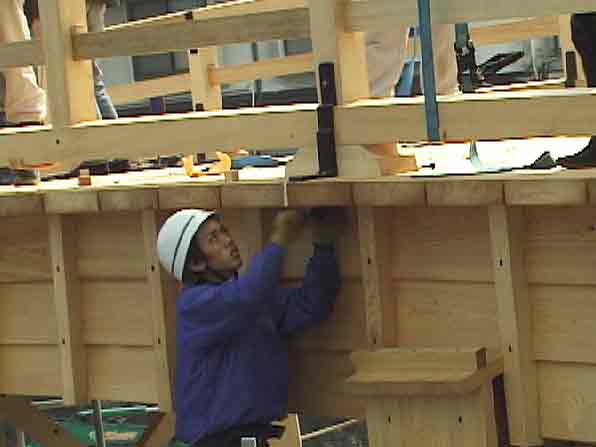

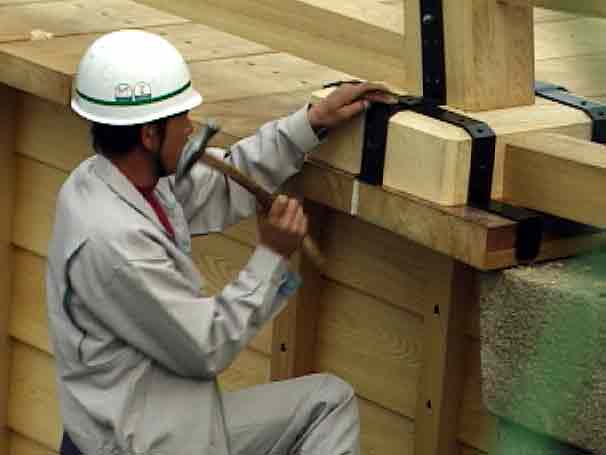

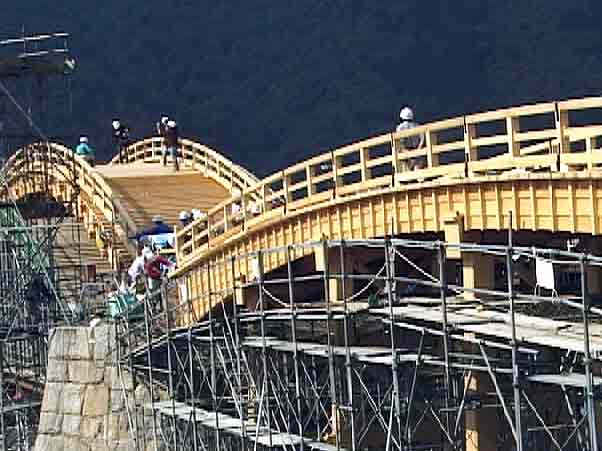

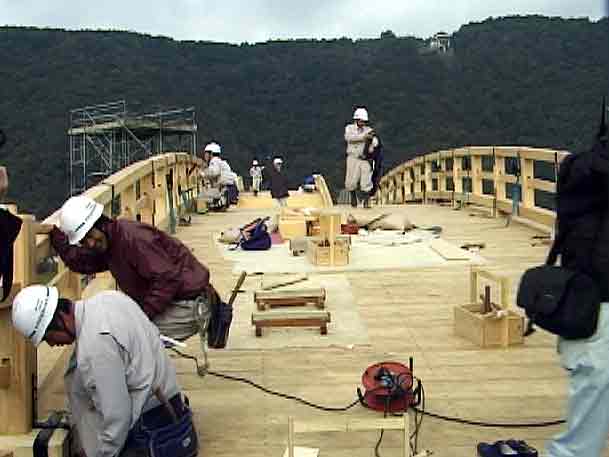

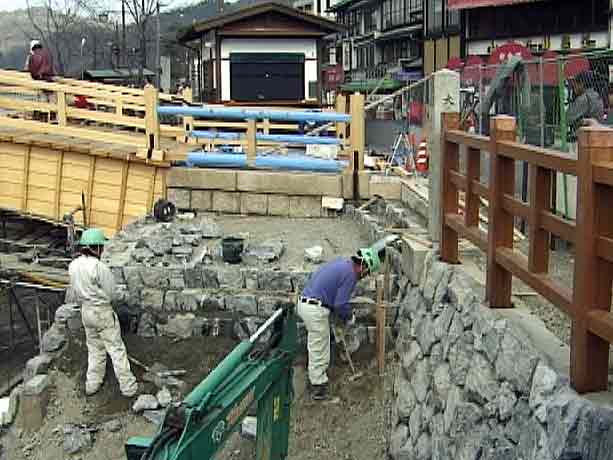

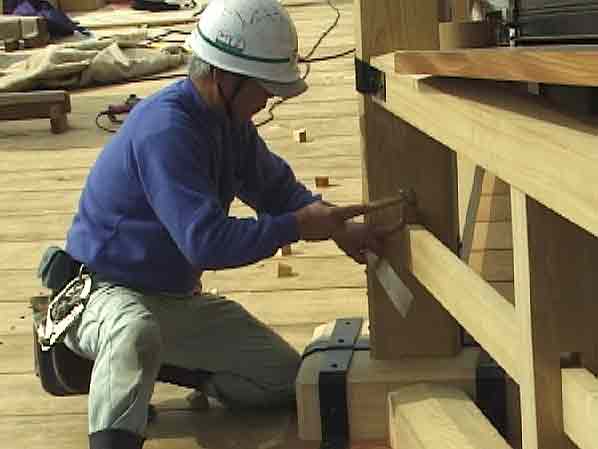

平成16年2月21日(第1橋、第2橋の作業状況)
手前第1橋 第2橋(ほぼ完成) 第1橋 第1橋 第1橋(錦見側)
第1橋 第1橋 第1橋(錦見側) 第1橋(錦見側) 第1橋(横山側)

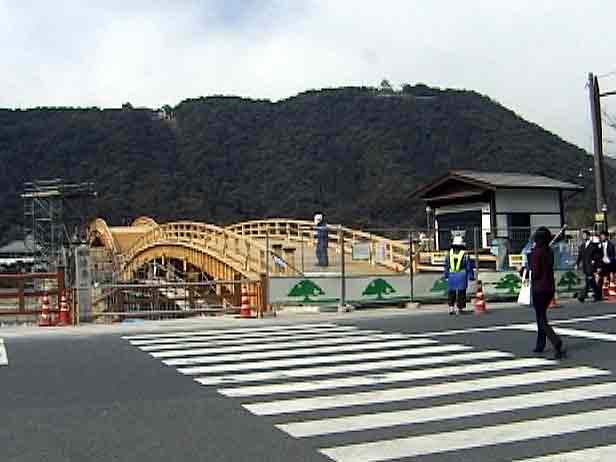

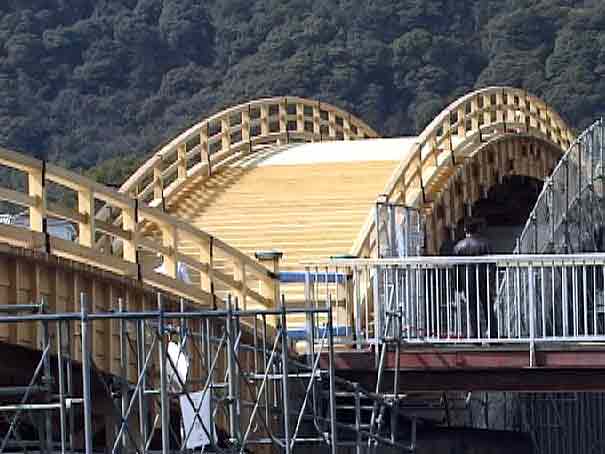

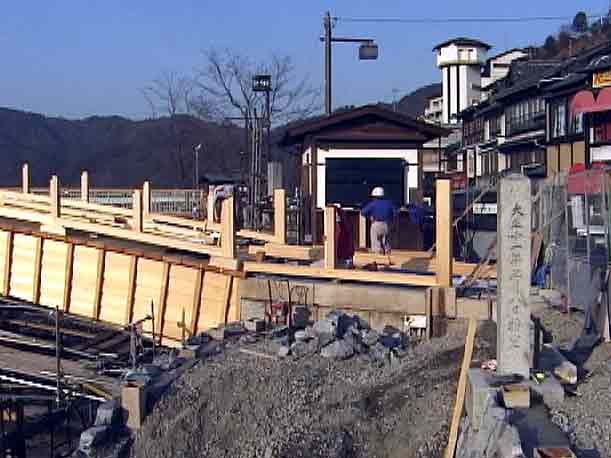

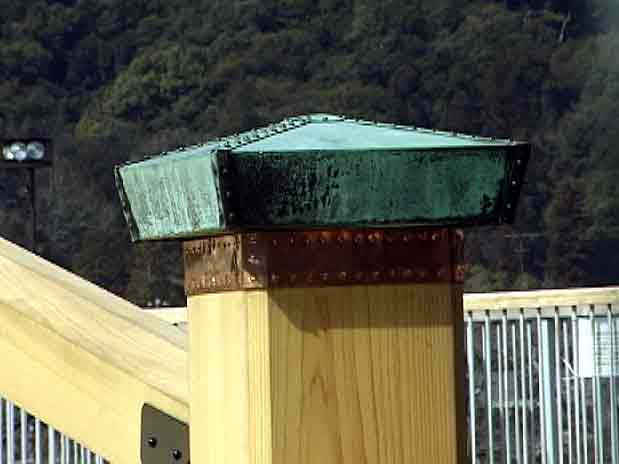

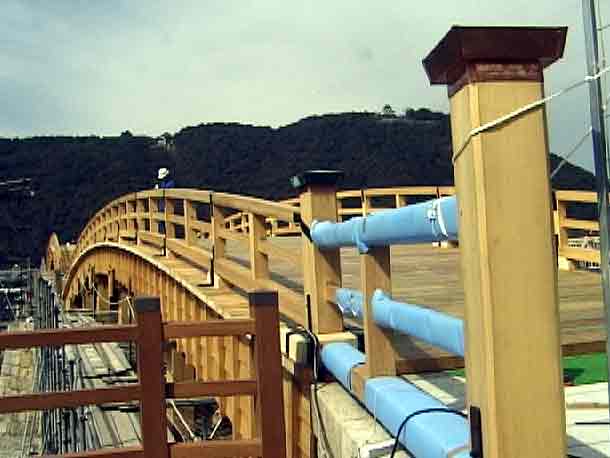

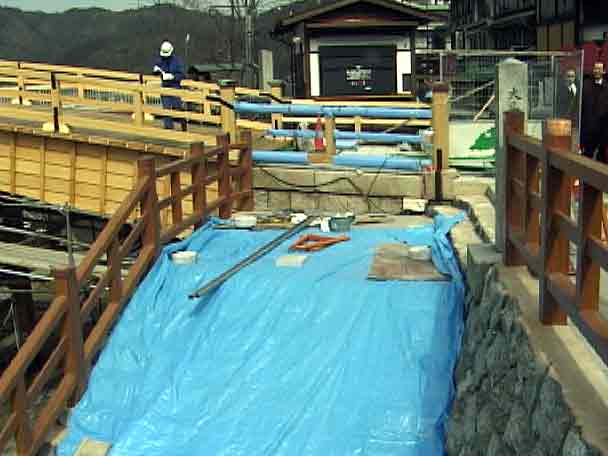

平成16年2月28日(第三期工事ほぼ完成)

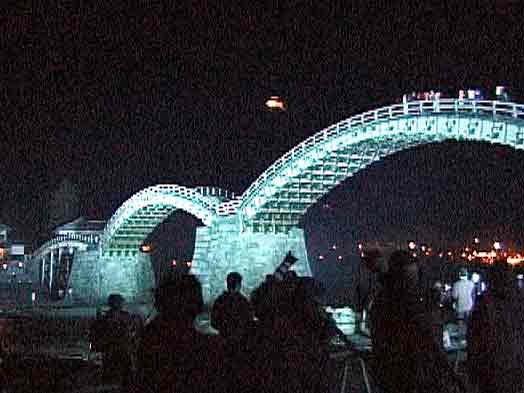

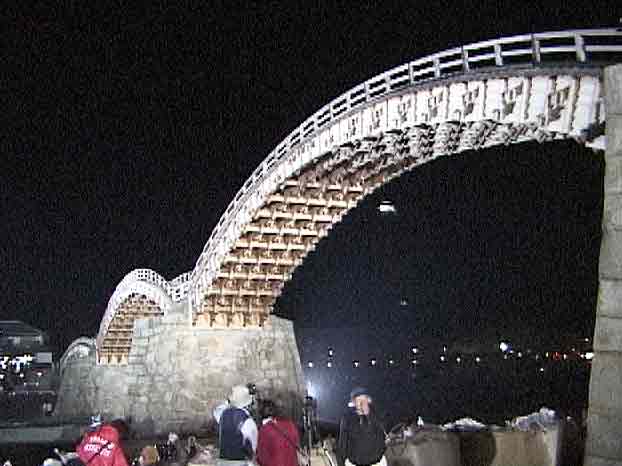

平成16年3月20日(完成式・渡り初め)
